万源市城乡供水一体化工程供电设施工程、机电设备安装工程项目进场
发表时间:2025-03-26 09:19:45

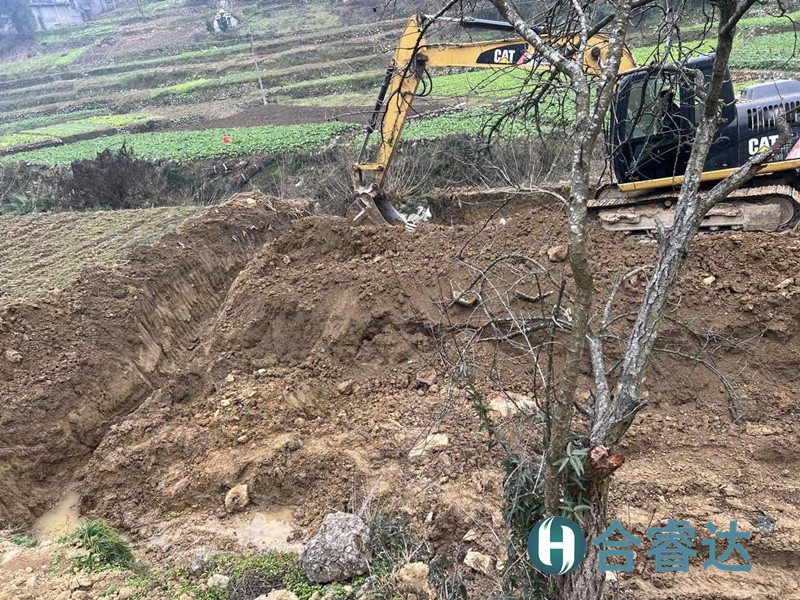

    2024年12月20日,上午,四川合睿达技术人员到达万源市城乡供水一体化工程供电设施工程、机电设备安装工程项目施工现场勘察,一号水泵房正在挖基础未做底层浇筑无法安装防雷接地、二号水泵房设计方要改施工计划无法施工、三号水泵房柱子基础以完成,因土质硬人工无法开槽等施工方挖机挖梁槽时一起施工。





    下午,前往万源市购买角钢和扁钢。




    12月31,防雷延伸已做,梁和底板还未完工。





    2025年1月1日,3号泵照明线路预埋完成。
