2024年12月16日,四川合睿达技术人员与业主监理沟通坝体准备浇筑检查模板等,提出问题整改完成,制作梭槽。
12月17日,监理对库区内基础现场查并指导,坝体混凝土基础浇筑。

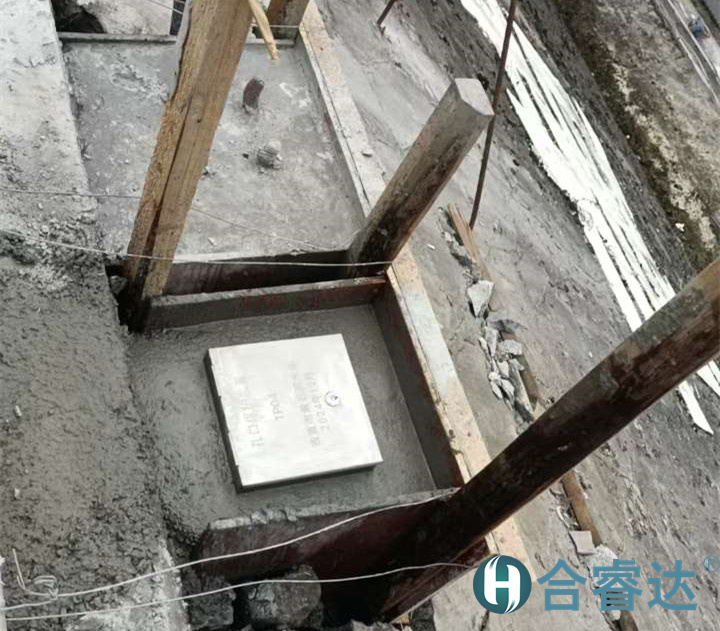

12月21日,库区基础混凝土浇筑。
12月24日,管理房周边基础开挖浇筑(视频,流量,管理量监测)。
12月25日,坝体孔口保护装置施工完成。
2025年1月1日,月左坝肩观测墩浇筑,安装对中盘,库区基础开挖浇筑,左坝肩帷幕孔施工进尺15米,右坝肩渗流孔施工进尺12米。
1月6日,右坝肩绕坝6号孔钻孔施工,进尺5米,坝体走线穿管敷设,统一调整坝体立杆设备。
