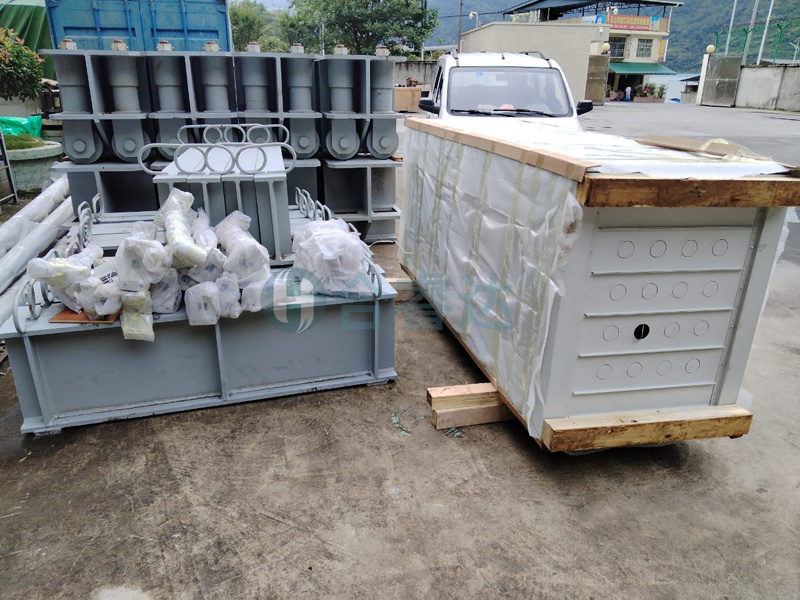

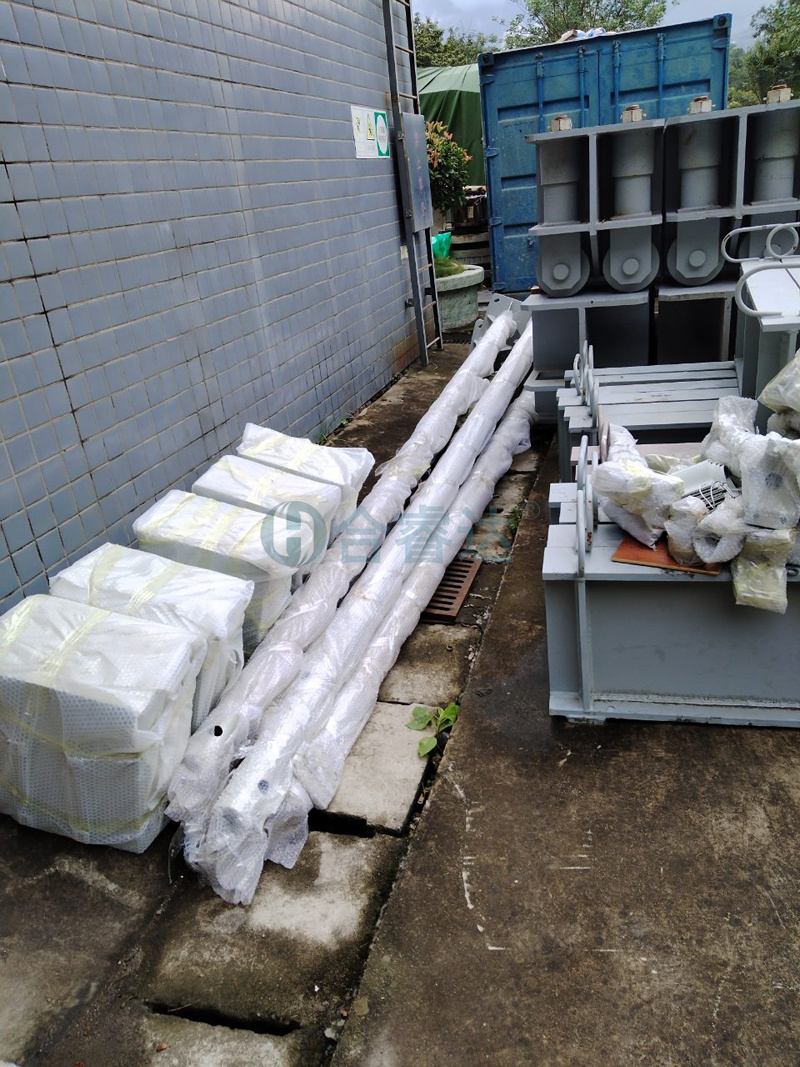

四川合睿达承接乐山枕头坝项目,项目目前正在稳步推进施工建设。在设备物资方面,已陆续完成立杆、机柜等相关设备的接收与清点工作。

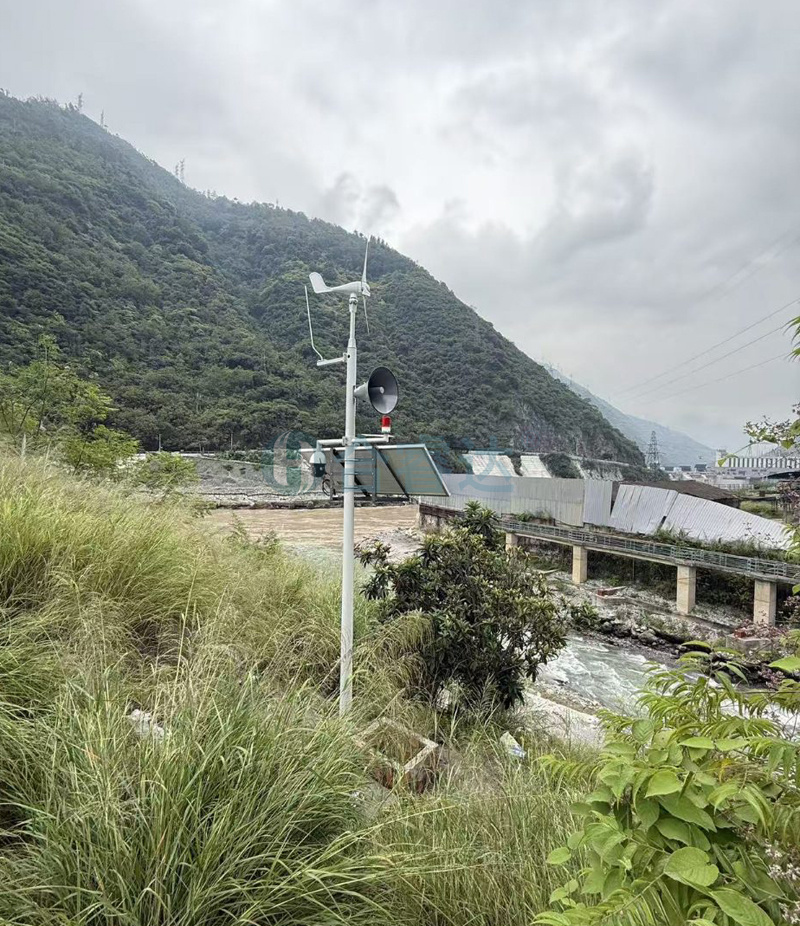

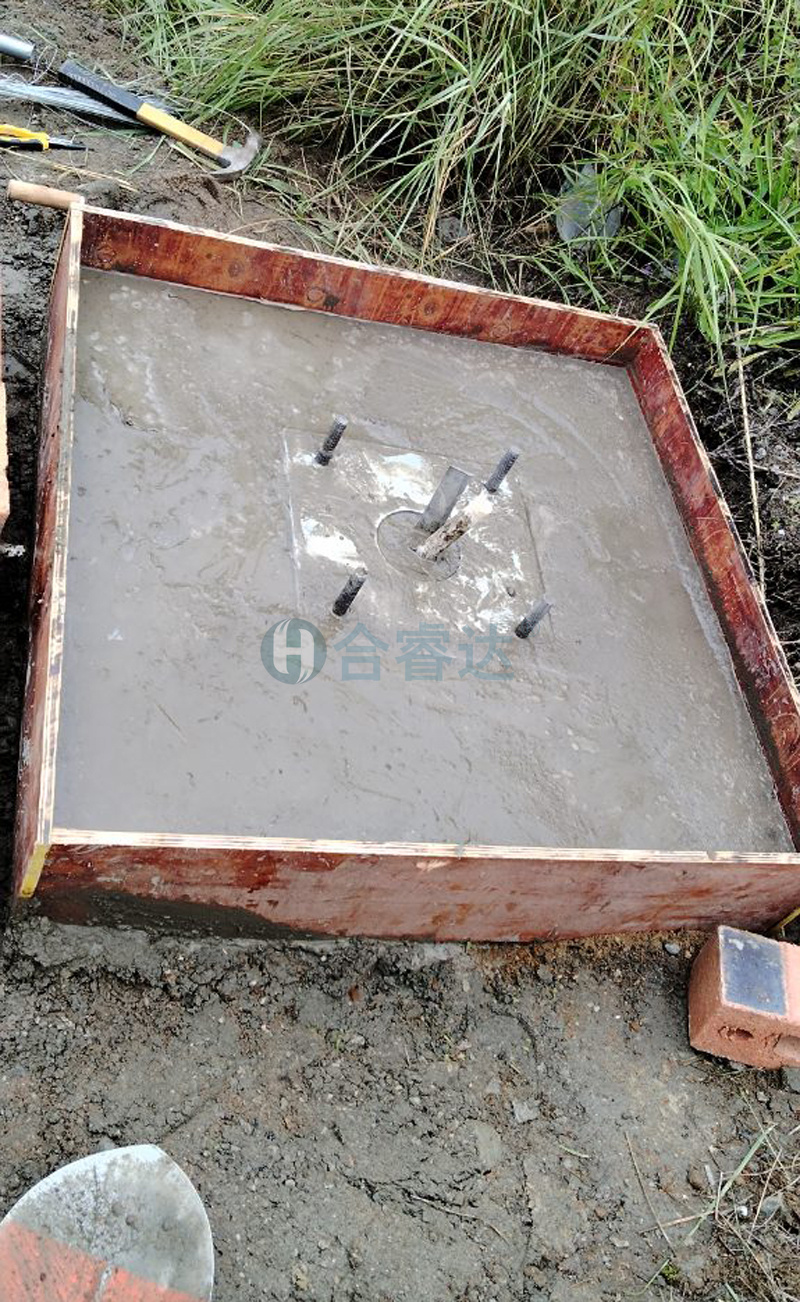

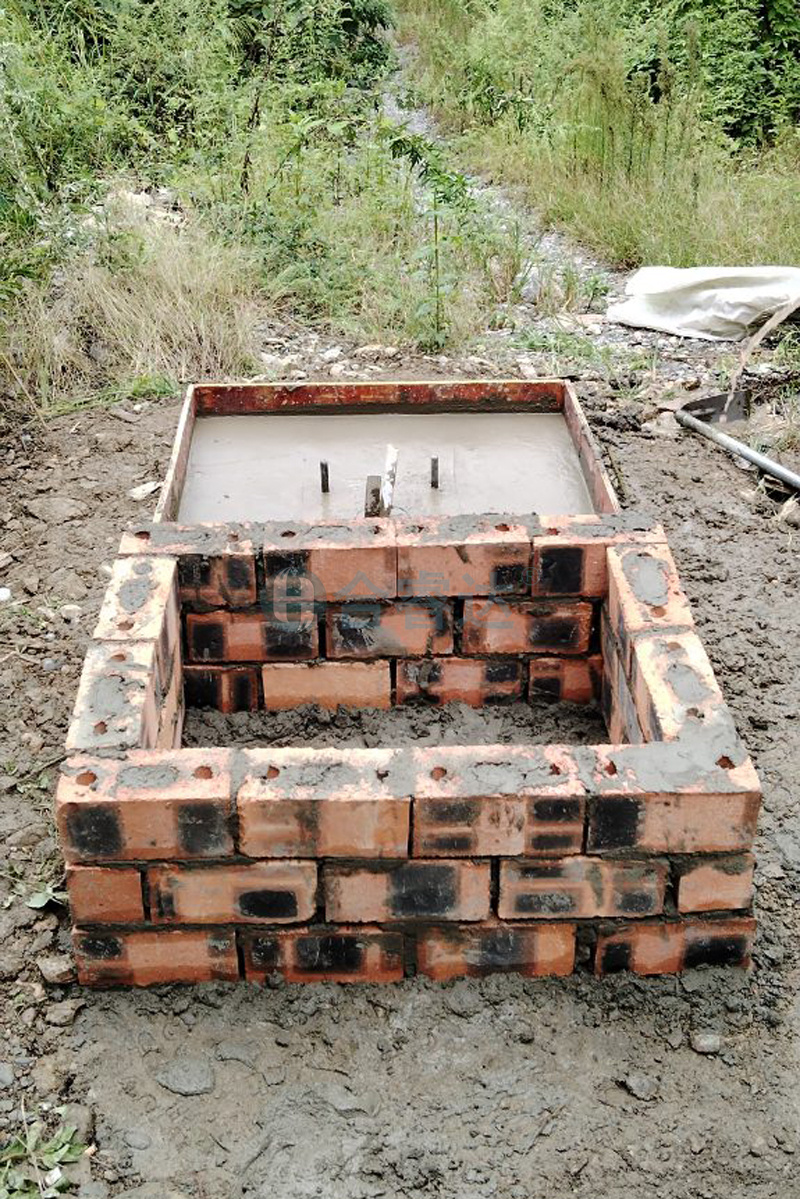

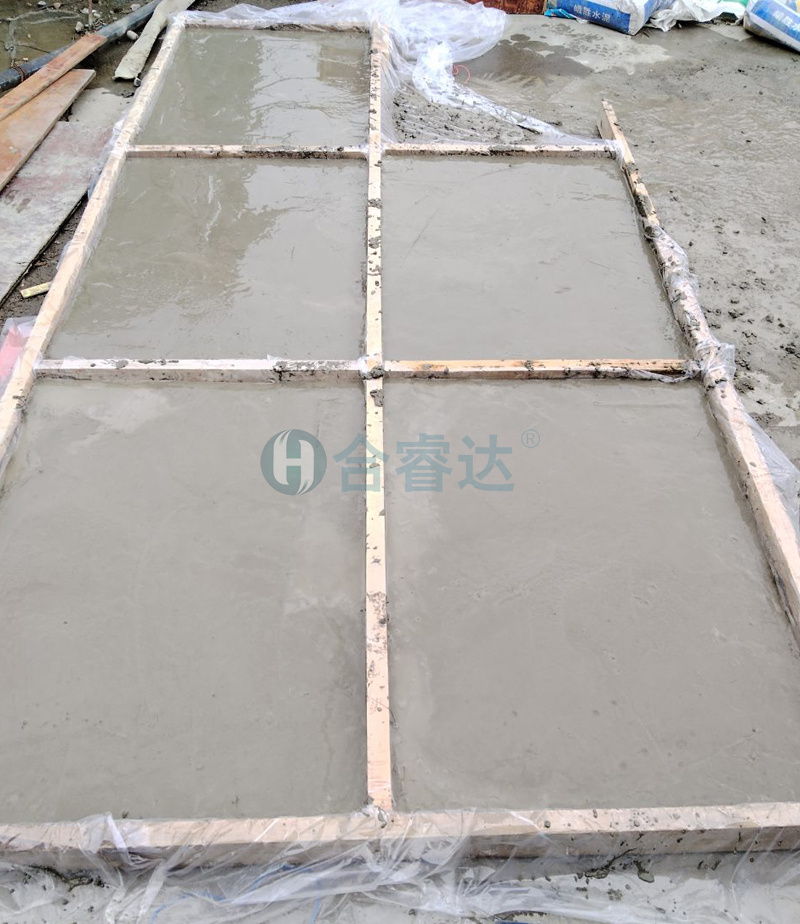

工程进度方面,电池井砌筑作业已顺利完成,其中枕头坝电站3号点位的电池井也已砌筑完成。随后,项目组陆续接收了风机、预警广播机等设备,并完成了电池井井盖的浇筑施工。同时,安排人员前往库房对已到货设备的数量、型号等关键信息进行了核对确认。
安装工作同步有序开展,沙坪电站两个站点的立杆及设备安装已全部完成。接下来将集中推进剩余最后一个站点的立杆及设备安装工作,并同步进行枕头坝电站服务器及机柜的安装调试。
