苍溪县白桥水库灌区续建配套与现代化改造项目施工中
发表时间:2025-06-06 10:36:57

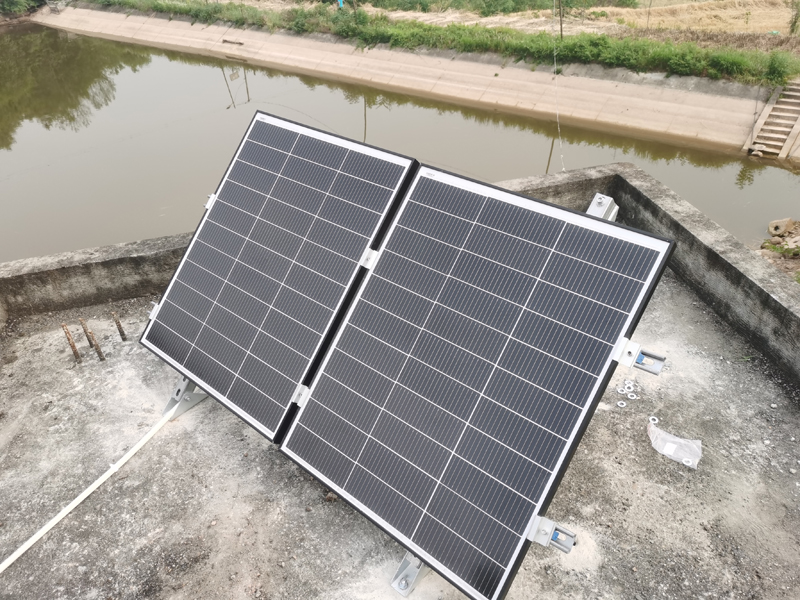

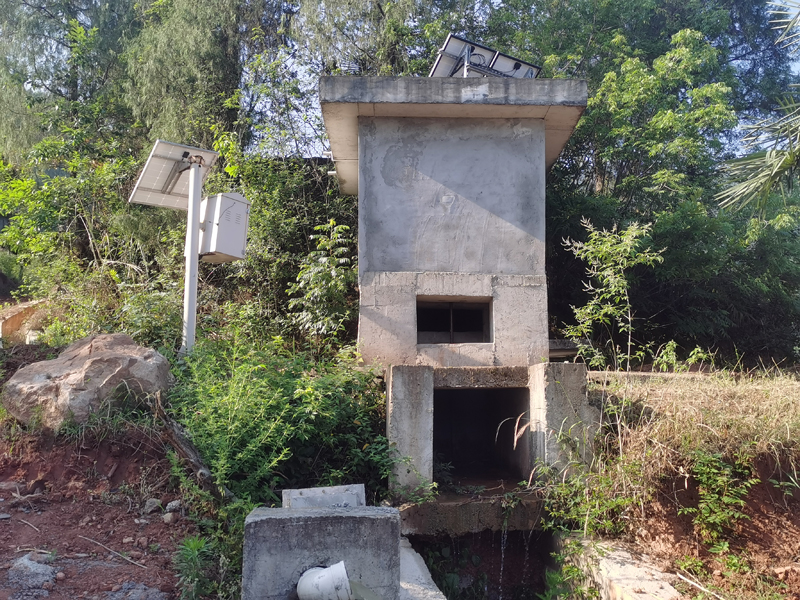

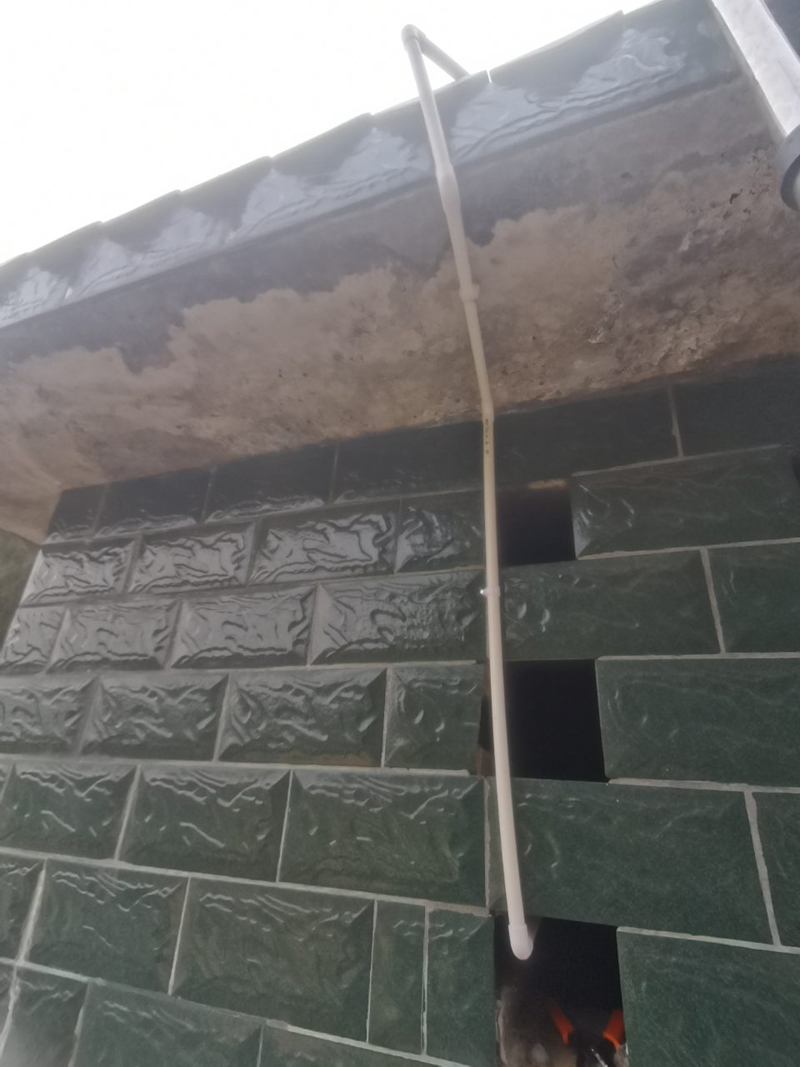

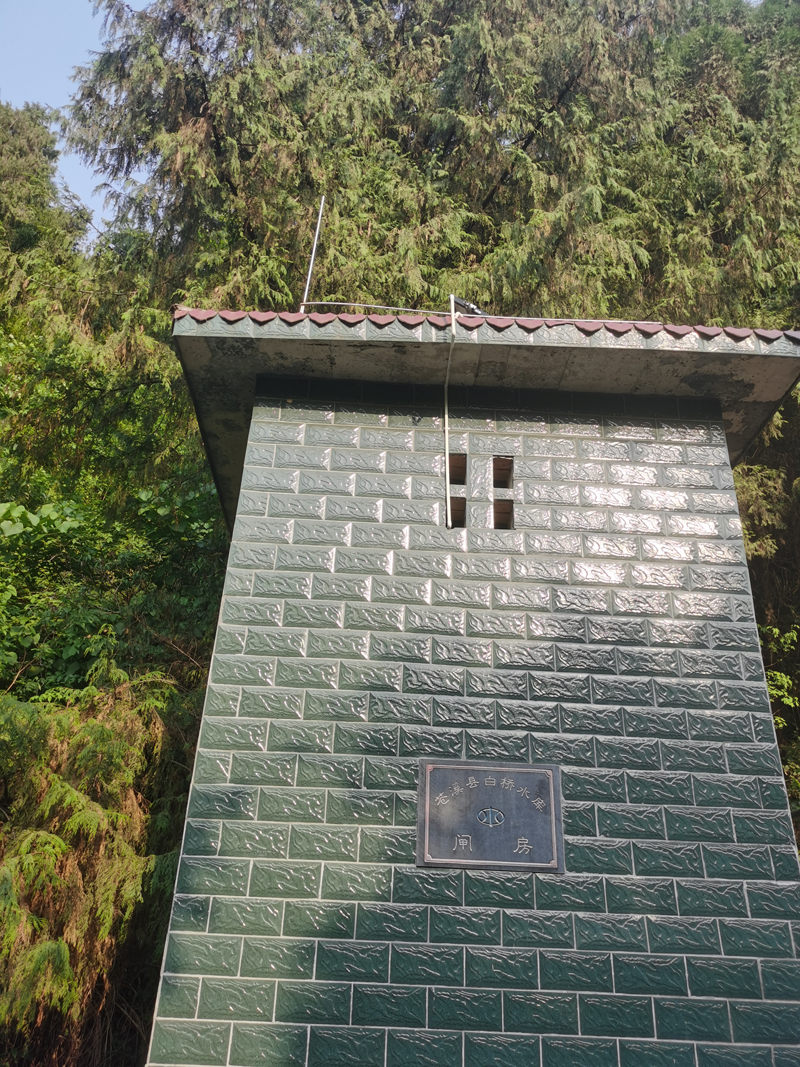

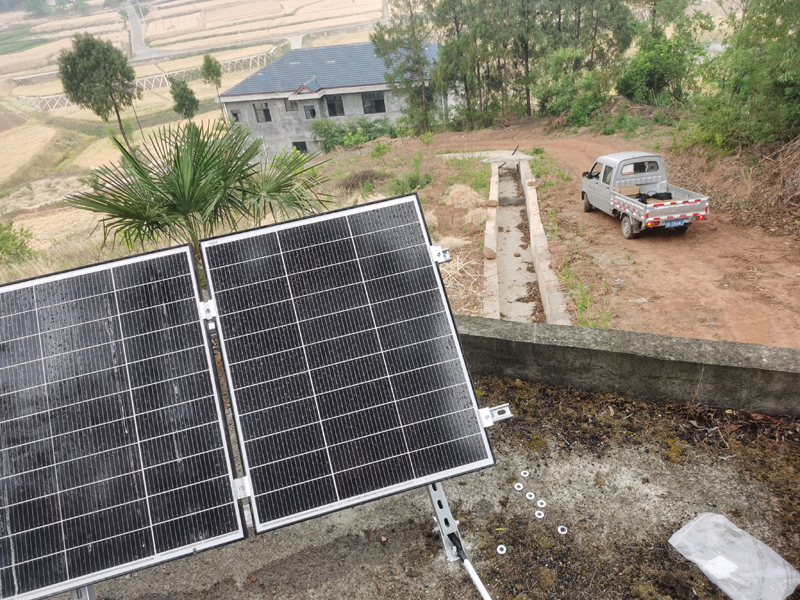

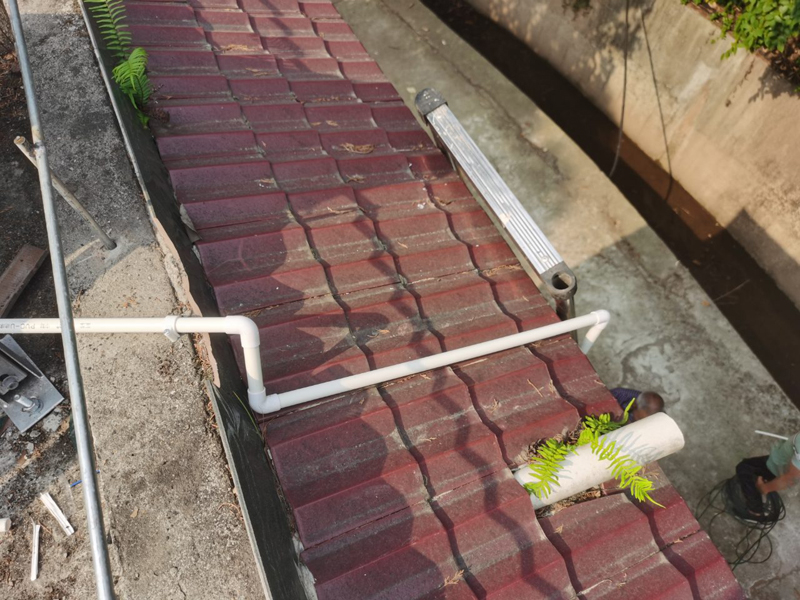

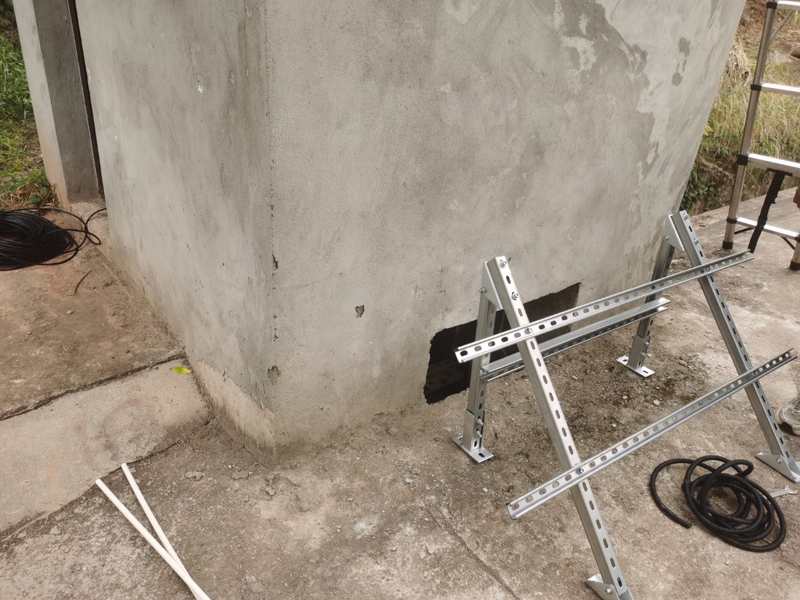

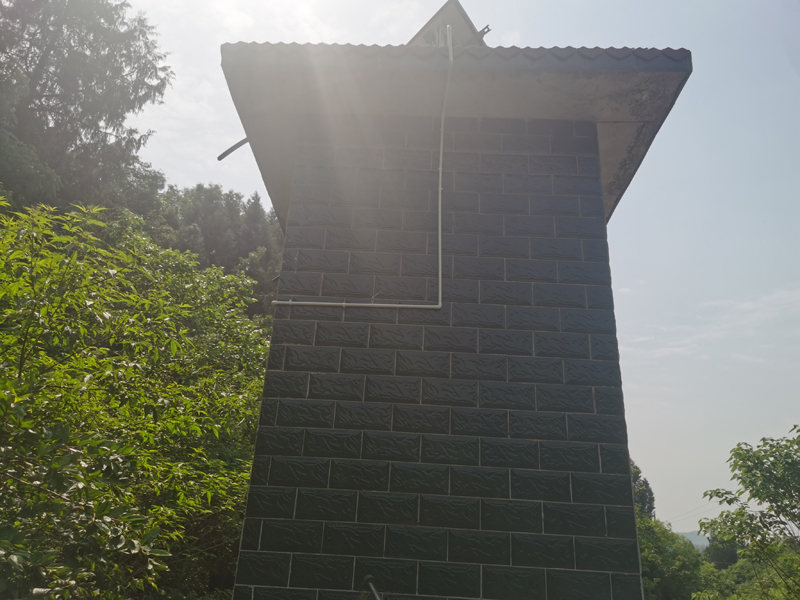

2025516日,四川合睿达技术人员在苍溪县白桥水库灌区续建配套与现代化改造项目施工中,在红光支渠安装太阳能供电系统七处,鹤鸣安装防雷接地八处。





517日,在红光支渠安装太阳能供电系统六处,鹤鸣安装防雷接地六处。

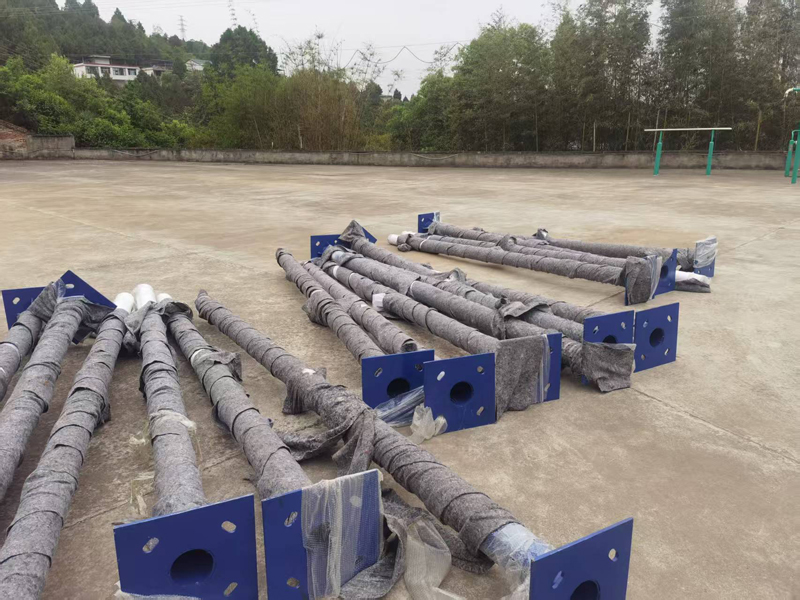

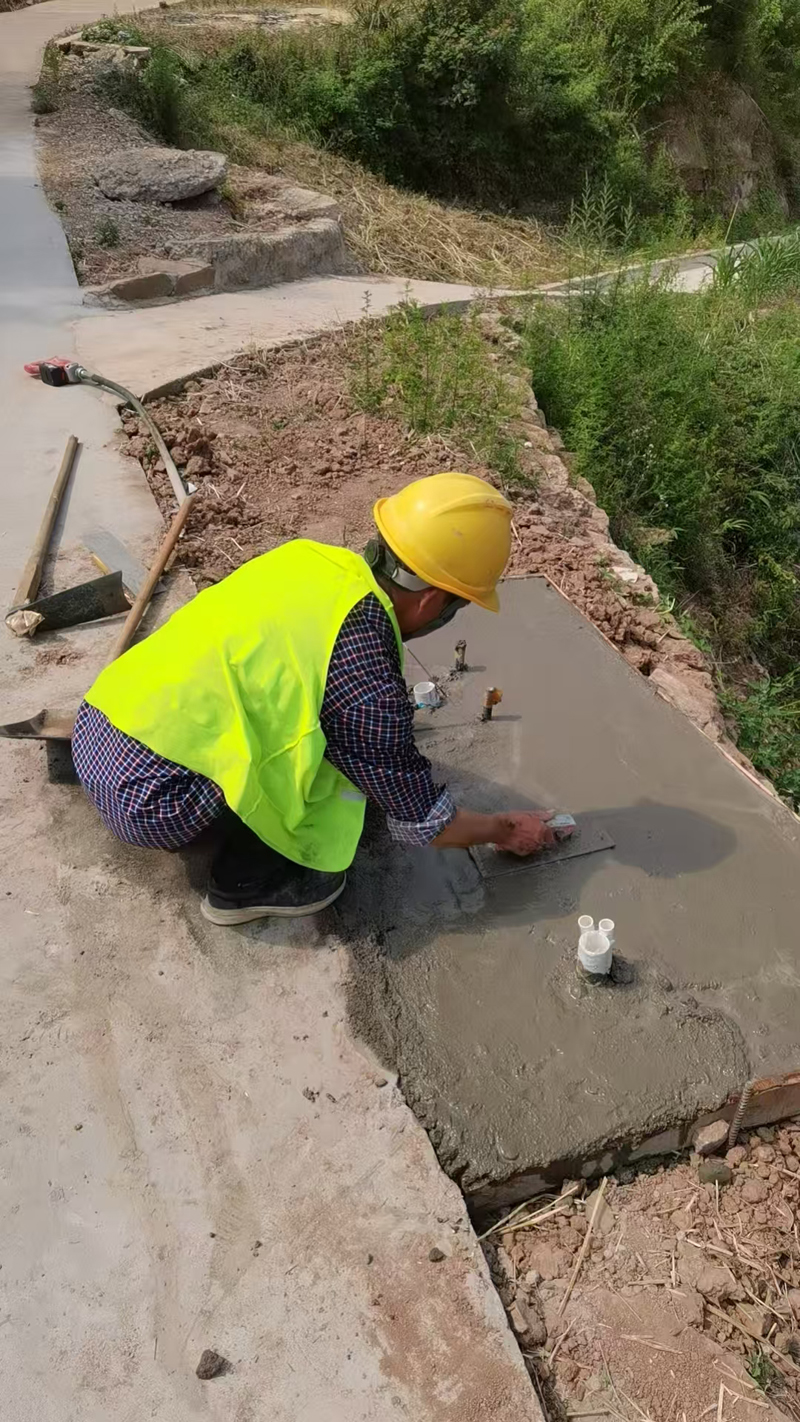

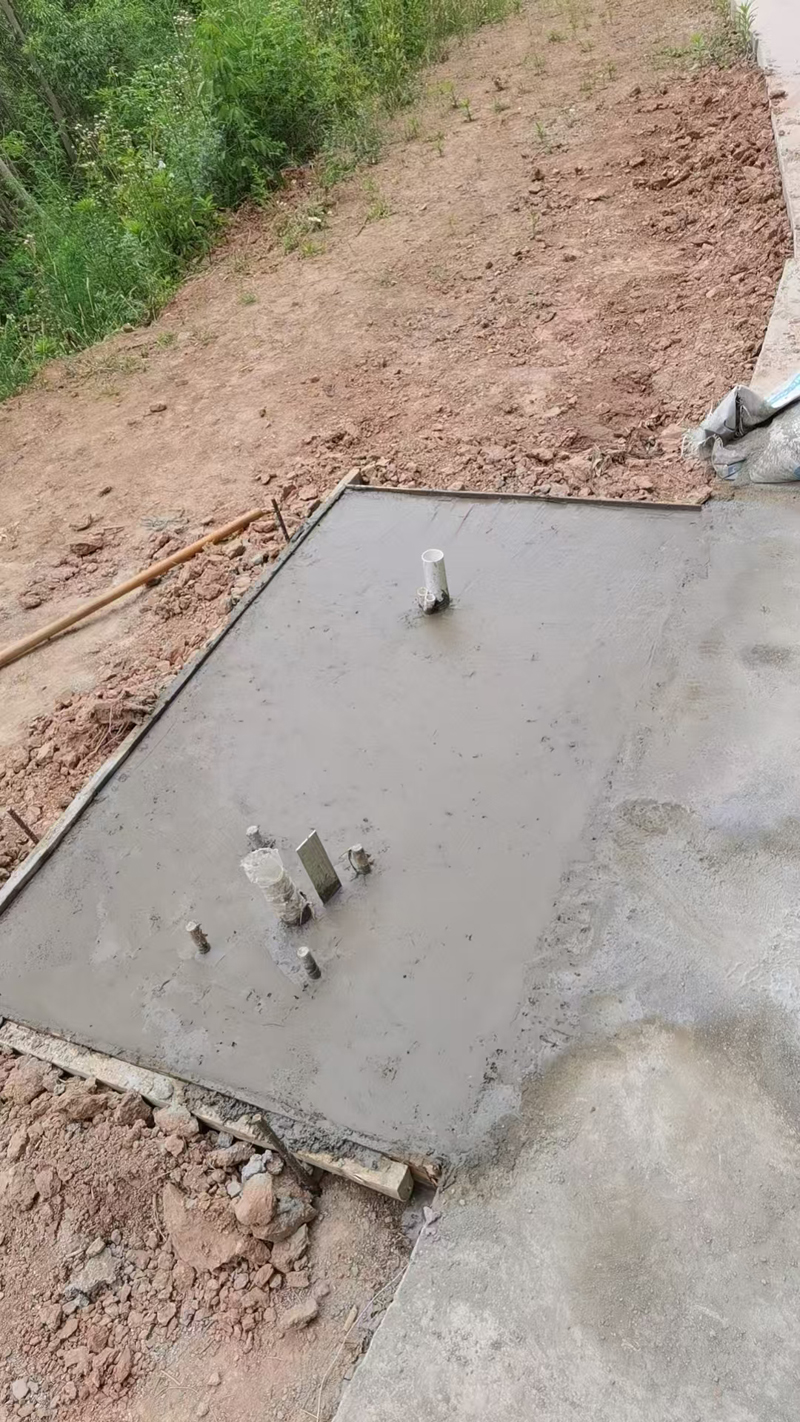

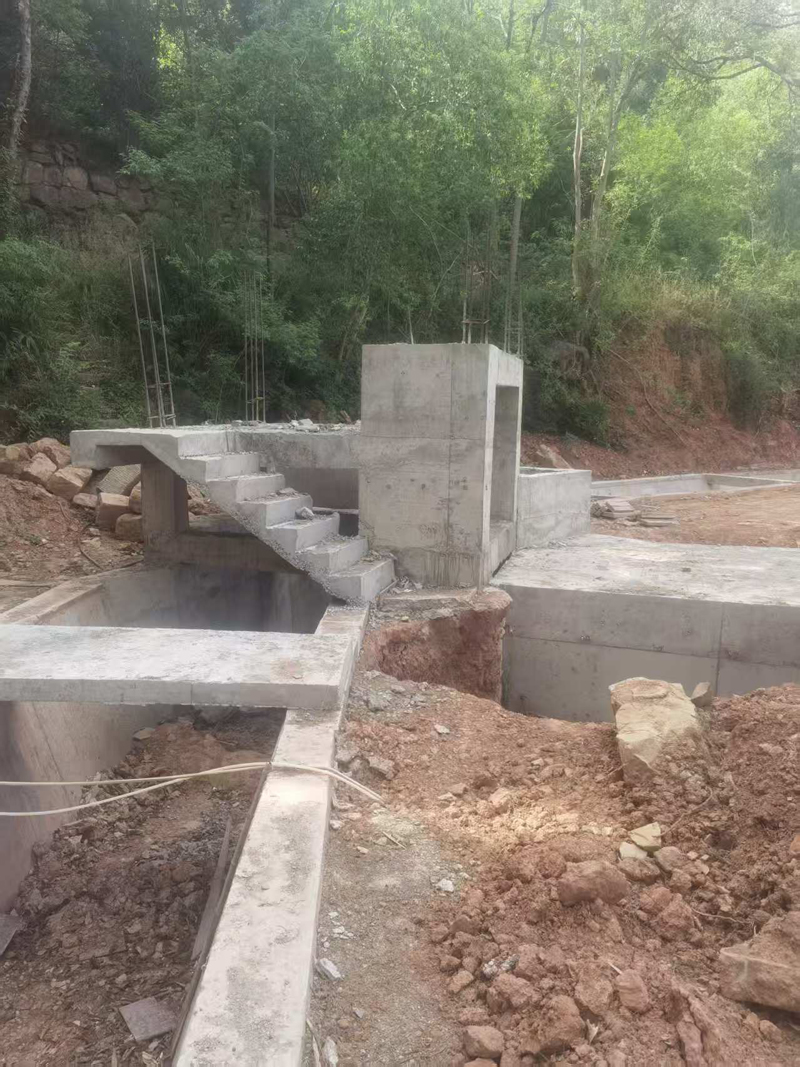

518日,右干渠布管走线六处,红光支渠放水洞立杆基础施工五处。

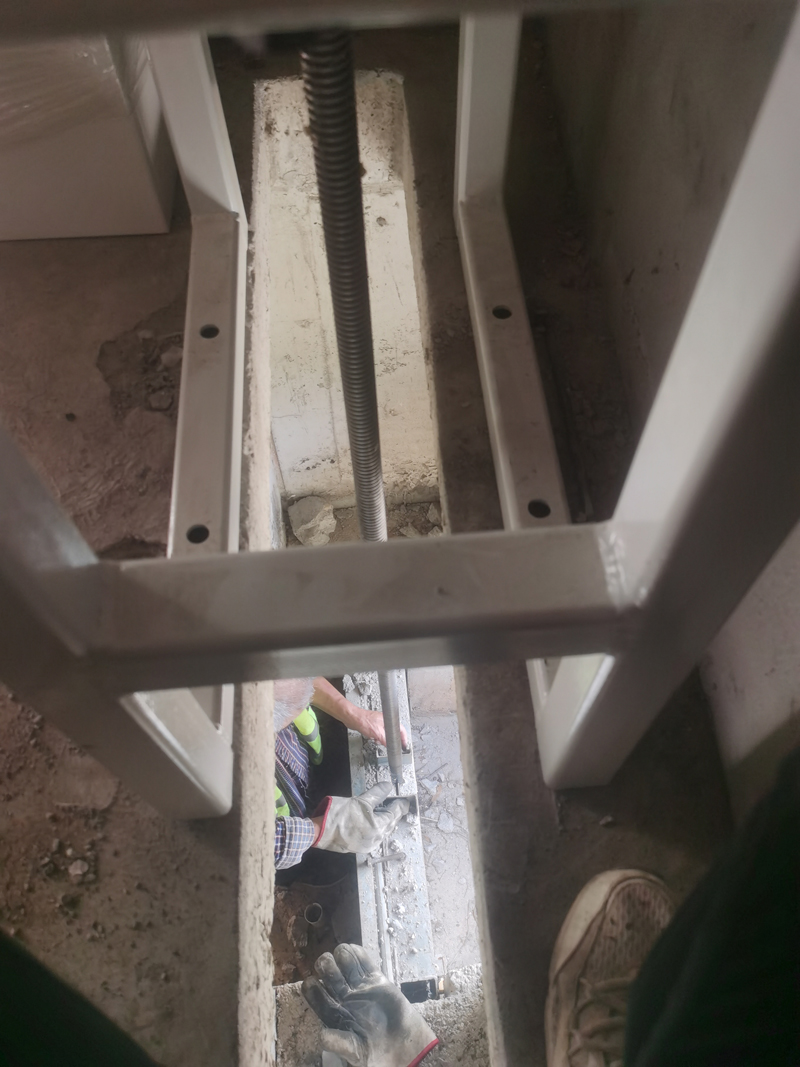

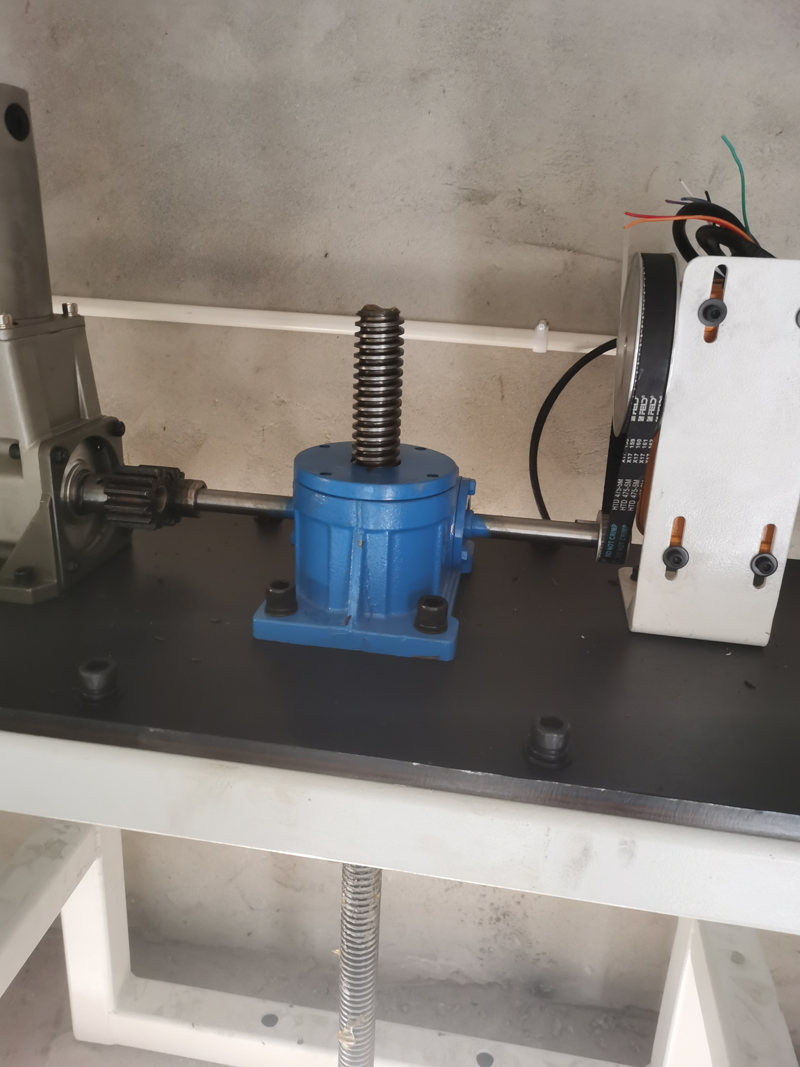

519日,右干渠布管走线四处,红光支渠放水洞立杆基础施工六处,鹤鸣支渠螺杆安装一处。





520日,鹤鸣支渠安装螺杆12处,鹤鸣支渠渠启闭机接线调试1处,鹤鸣支渠放水洞立杆基础施5处,和业主开展项目进展会,确定通水在26号,倾斜摄影进场开展工作,汇报软件进度。

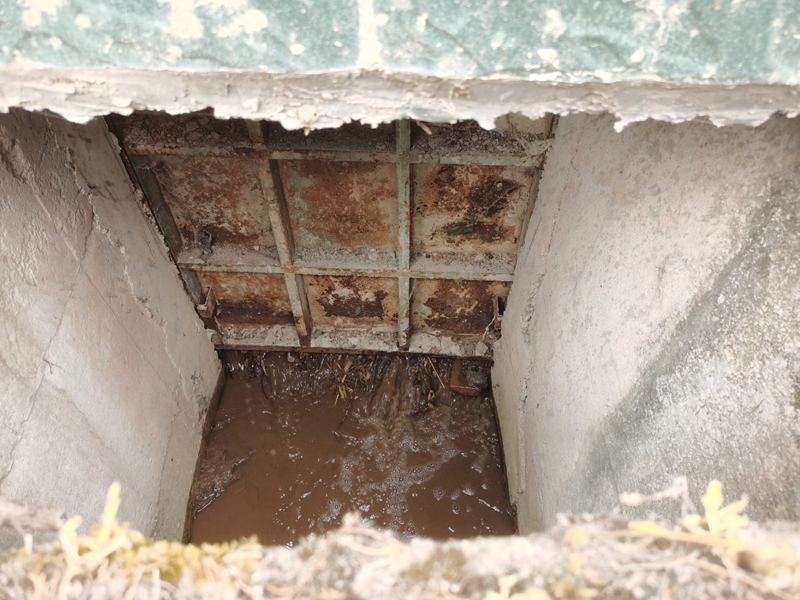

521日,鹤鸣支渠启闭机接线八处,红光支渠放水洞立杆基础施五处。

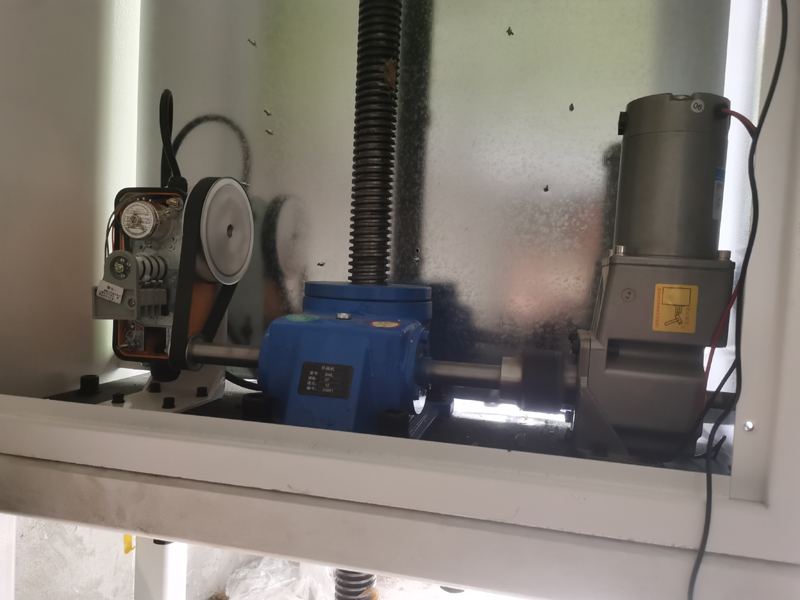

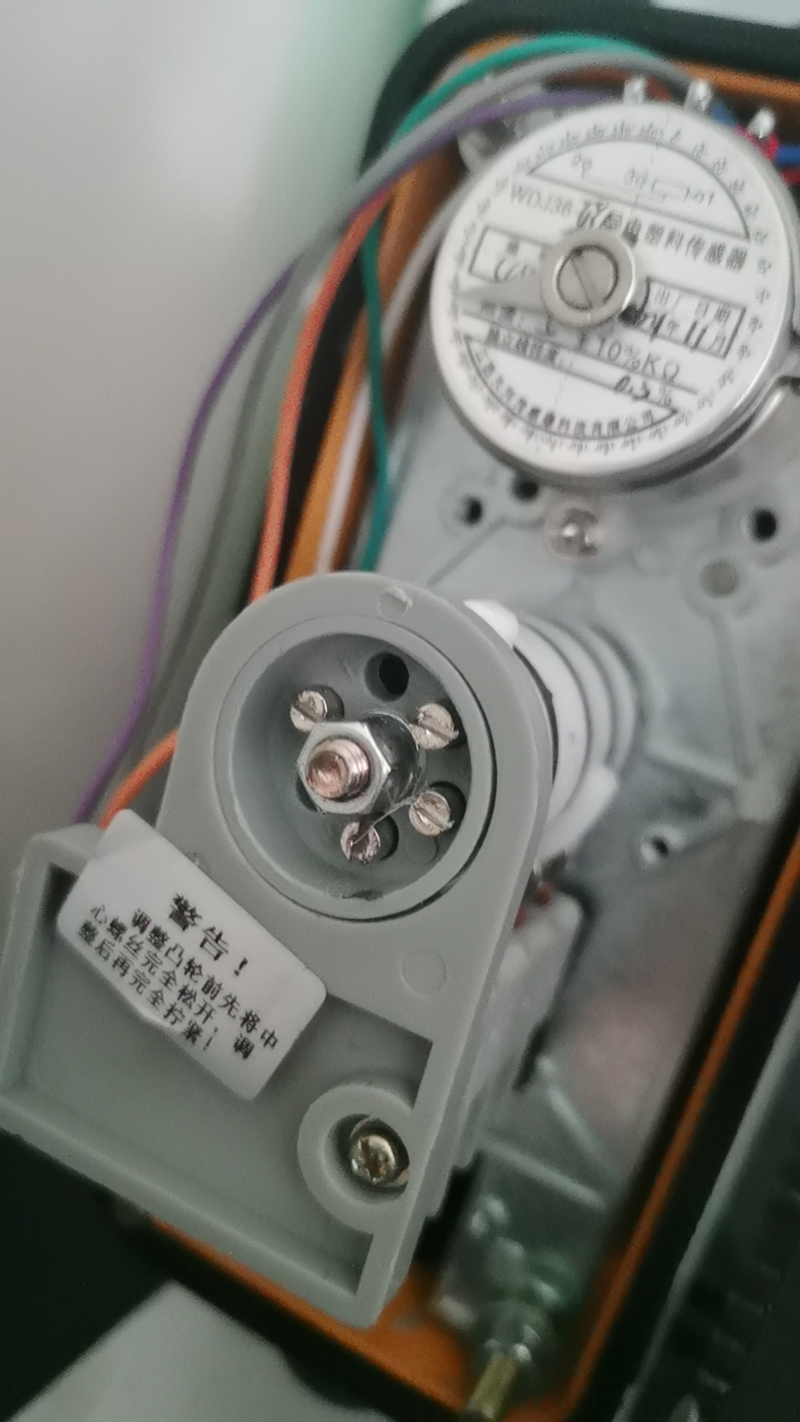

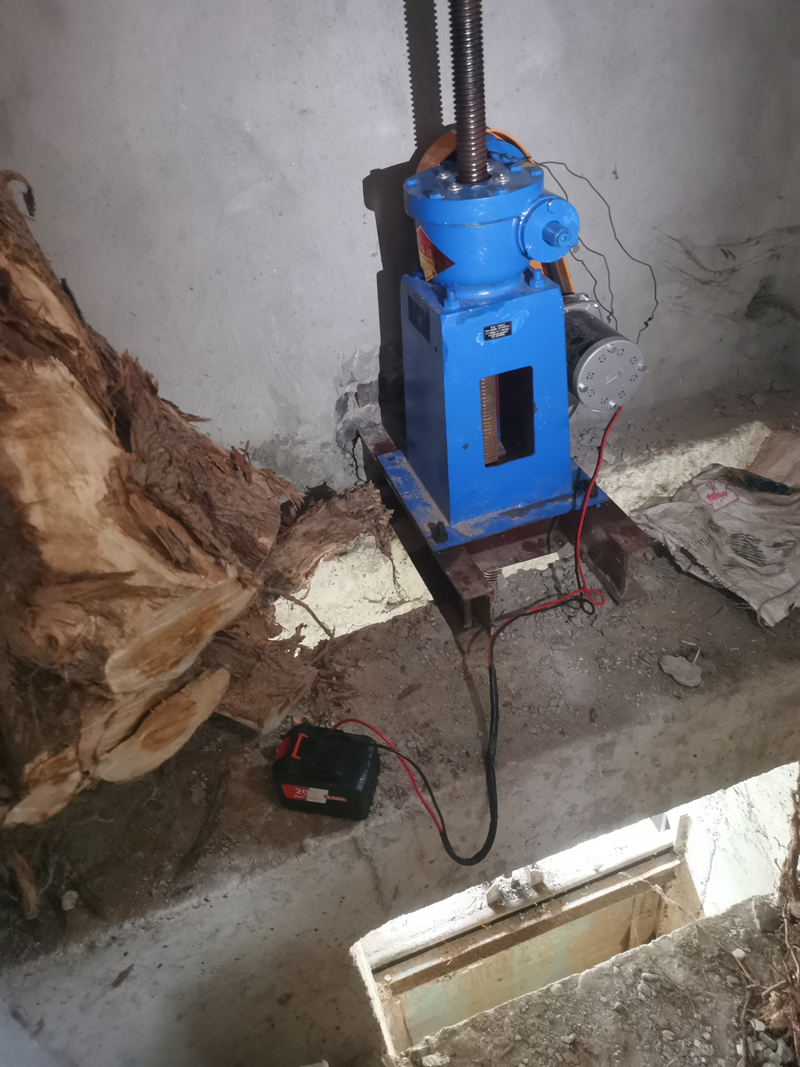

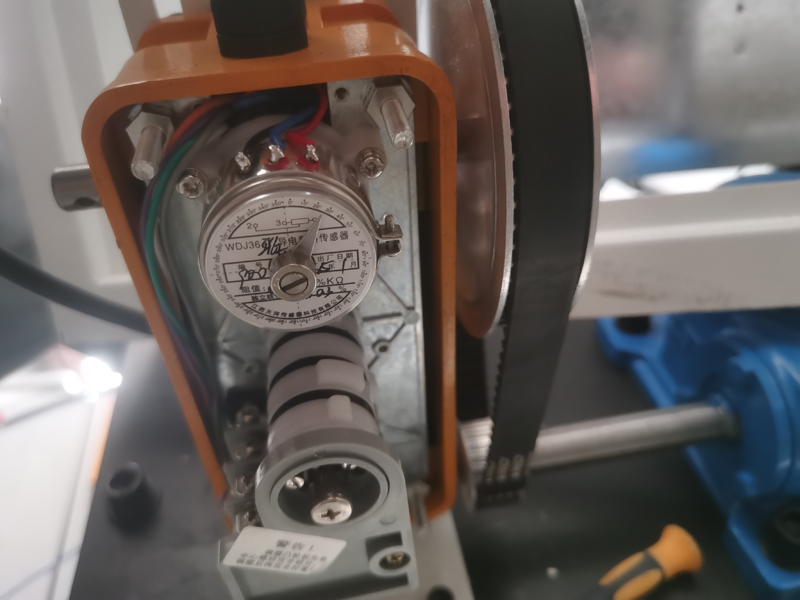

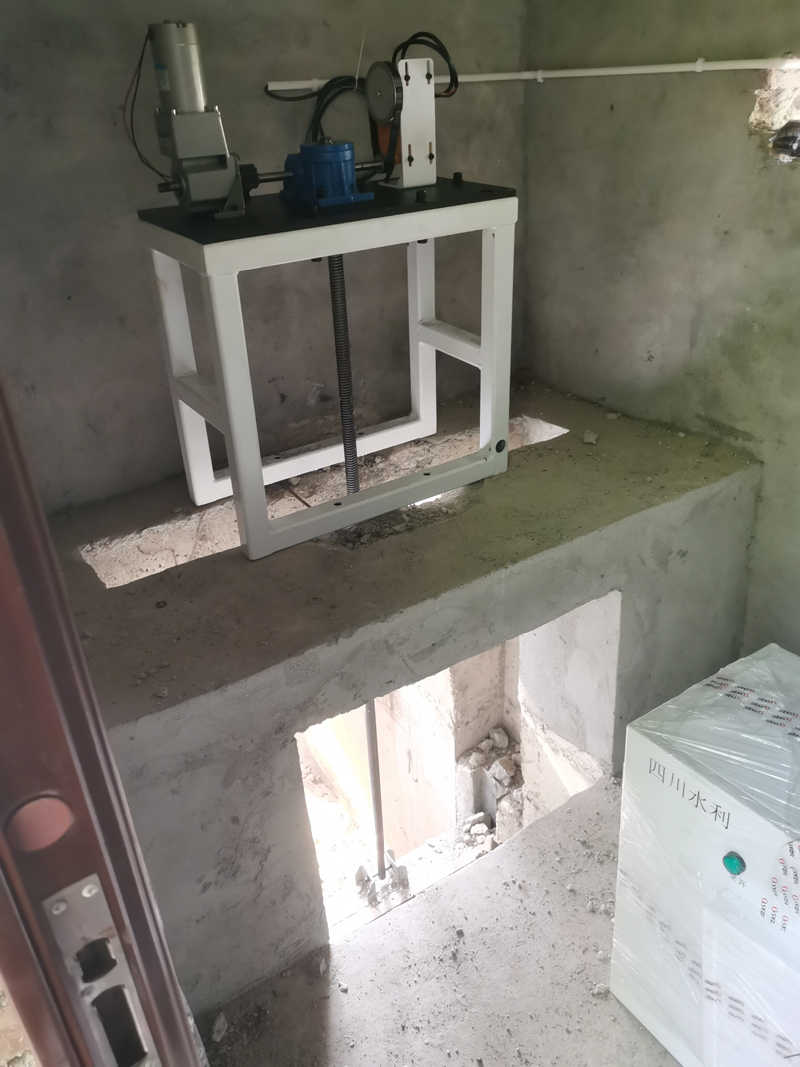

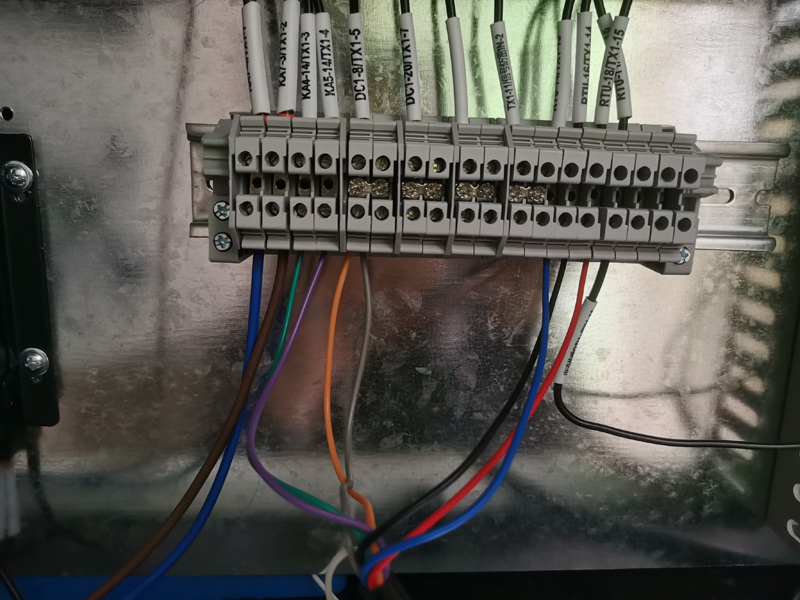

522日,鹤鸣支渠启闭机接线4处,机调试2处,固定8处,红光支渠放水洞立杆基础施7处,右干渠启闭机齿轮轴承更换3处,接线2处,螺杆安装2处。





523日,右干渠启闭机接线八处,右干渠启闭机轴承跟换七处,右干渠螺杆安装七处,红光支渠放水洞立杆基础施工7处。

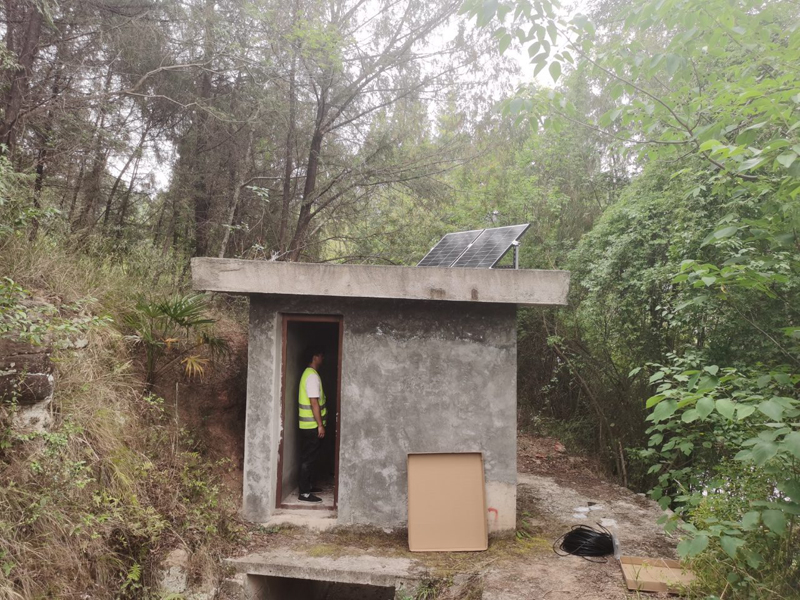

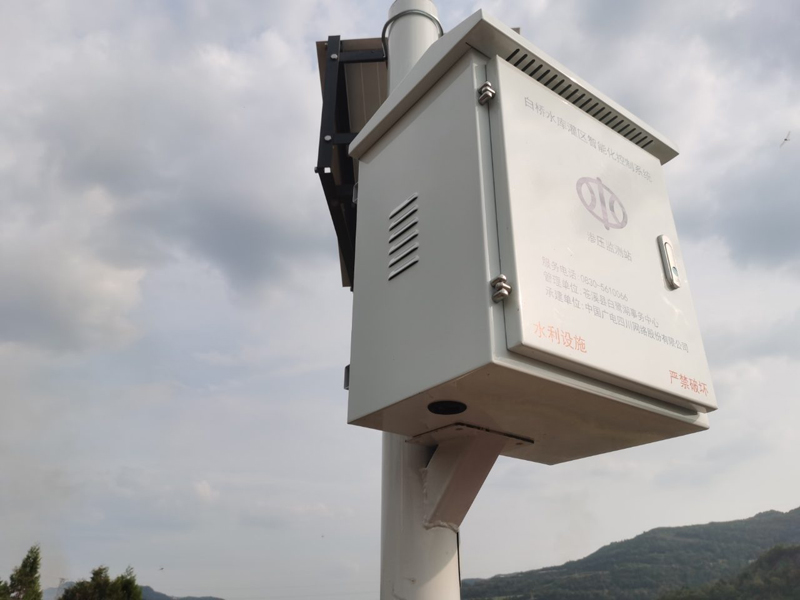

524日,右干渠启闭机上下限位调试2处, 鹤鸣支渠启闭机固定5处,鹤鸣支渠启闭机三号点位齿轮插销安装,限位器安装,红光支渠放水洞立杆基础施工3处,大坝安装gnss接收机,右干流量站定点。






525日,鹤鸣支渠启闭机接线一处;鹤鸣支渠启闭机调试两处;鹤鸣支渠启闭机固定两处;流量视频站立杆基础施工;前往剩余流量站点确定位置;右干渠,鹤鸣支渠关闭所以泄洪闸做防放水准备。

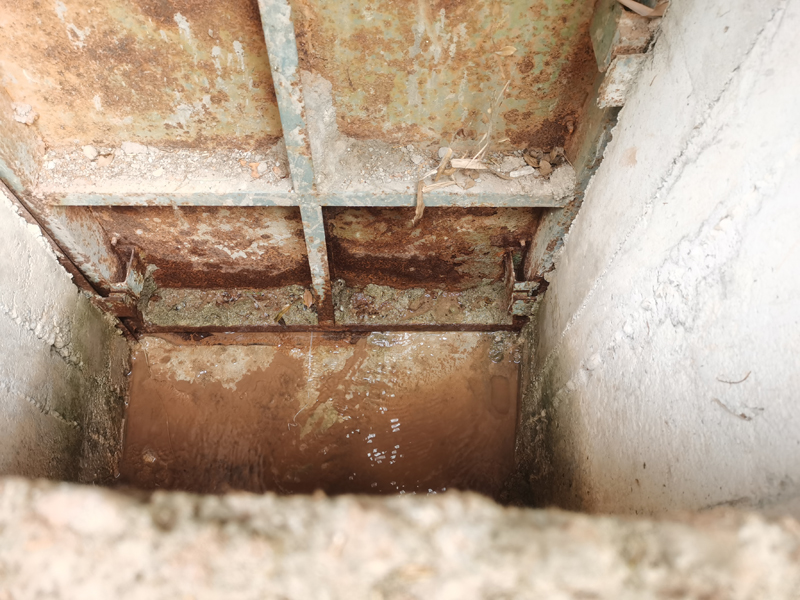

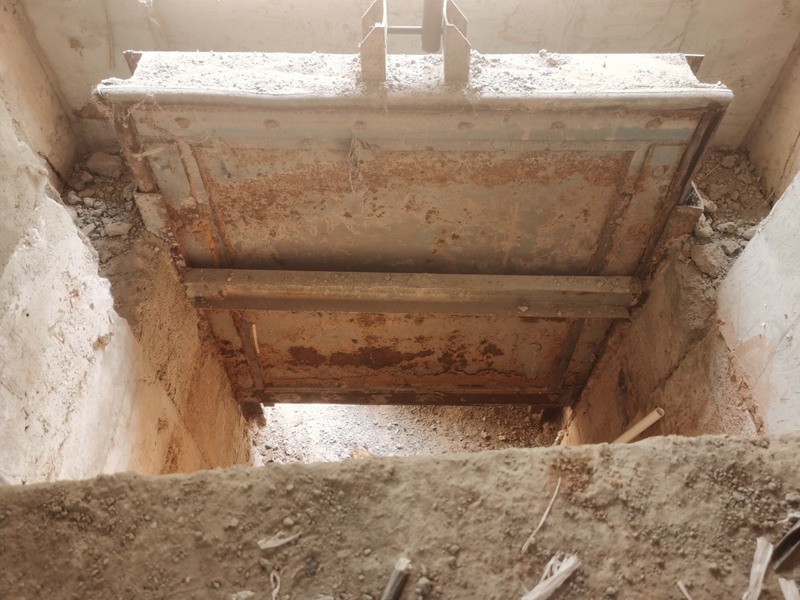

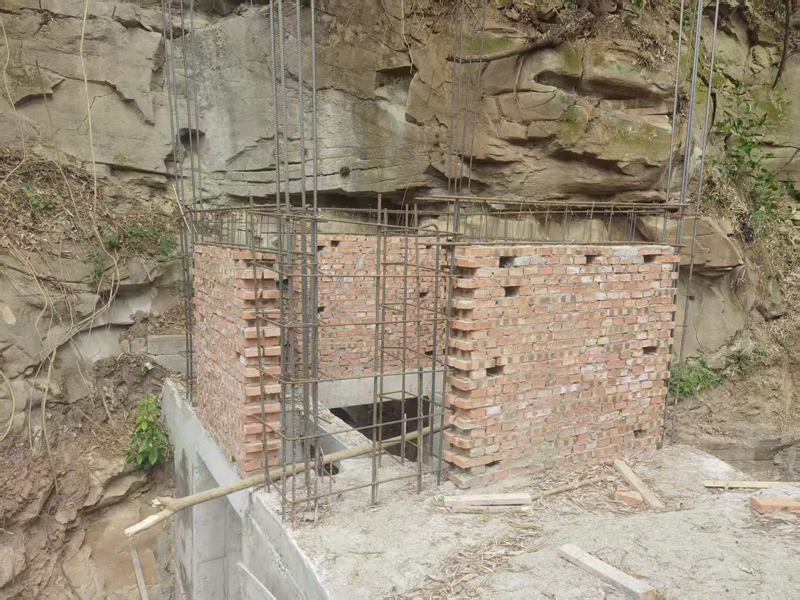

526日,前往右干27号,40号放水洞站点处理电路问题;对各泄洪闸,节制闸起闭配合业主放水;处理部分泄洪闸闭合不到位情况,装填沙袋;安装固定渗压检测;放水洞基础3个。





527日,安装gnss两处,配合水库负责人开闸放水。





528日,配合水库负责人开闸关闸放水;解决一处gnss太阳能板不能充电问题;渗压检测站接线完成。





529日,配合水库负责人开关闸门,右干分水闸视频流量点基础施工2处。

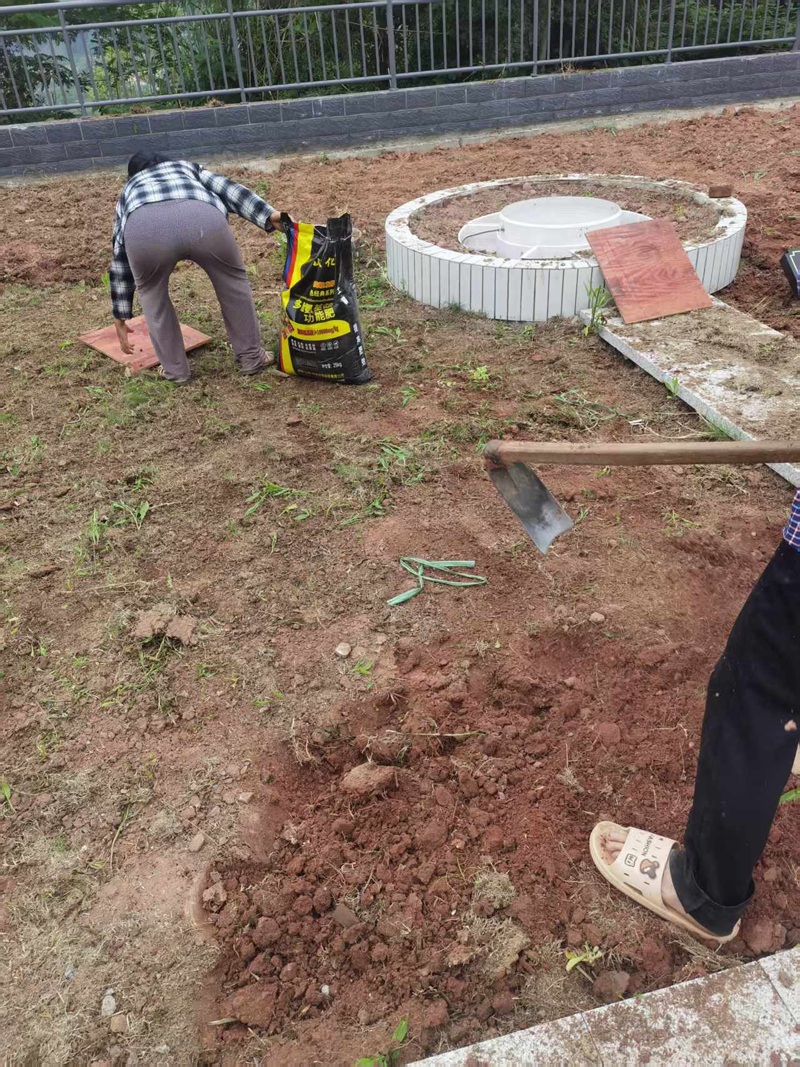

530日,配合水库负责人开关闸门;蒸发场翻土施肥
