内江水质监测项目进场
发表时间:2025-04-15 14:30:10

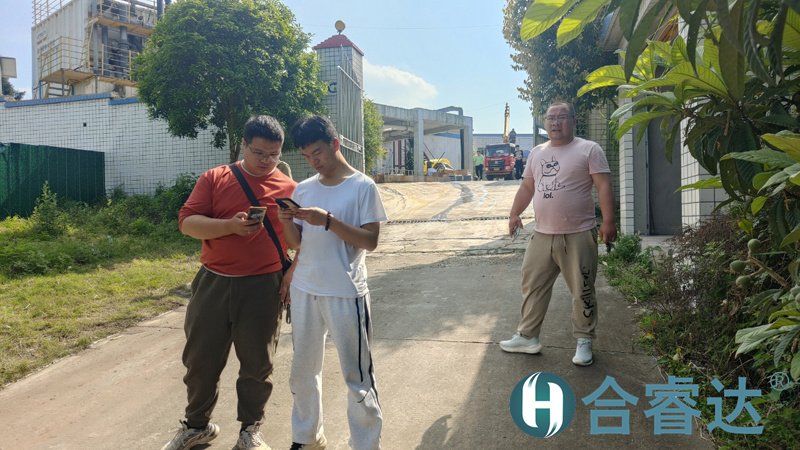

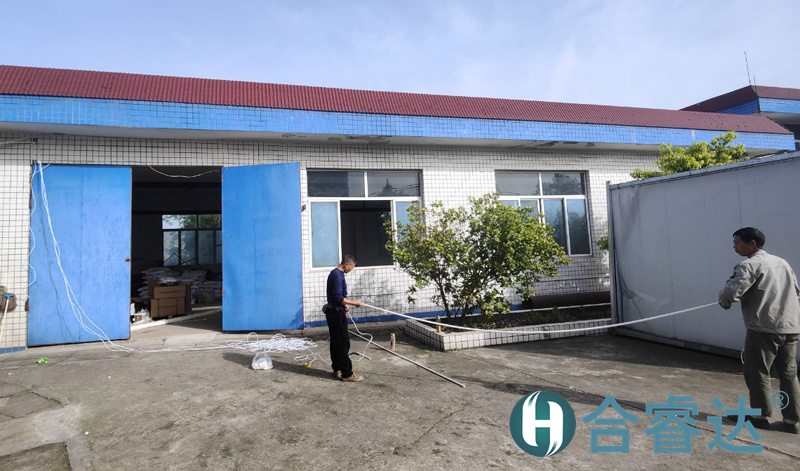

2025年4月8日,内江水质监测项目,四川合睿达技术人员进场,与监理查看现在施工进度情况,询问后期资料问题。联系移动公司人员现场确定水厂点位安装,协助站房网线与服务器IP一致联网。

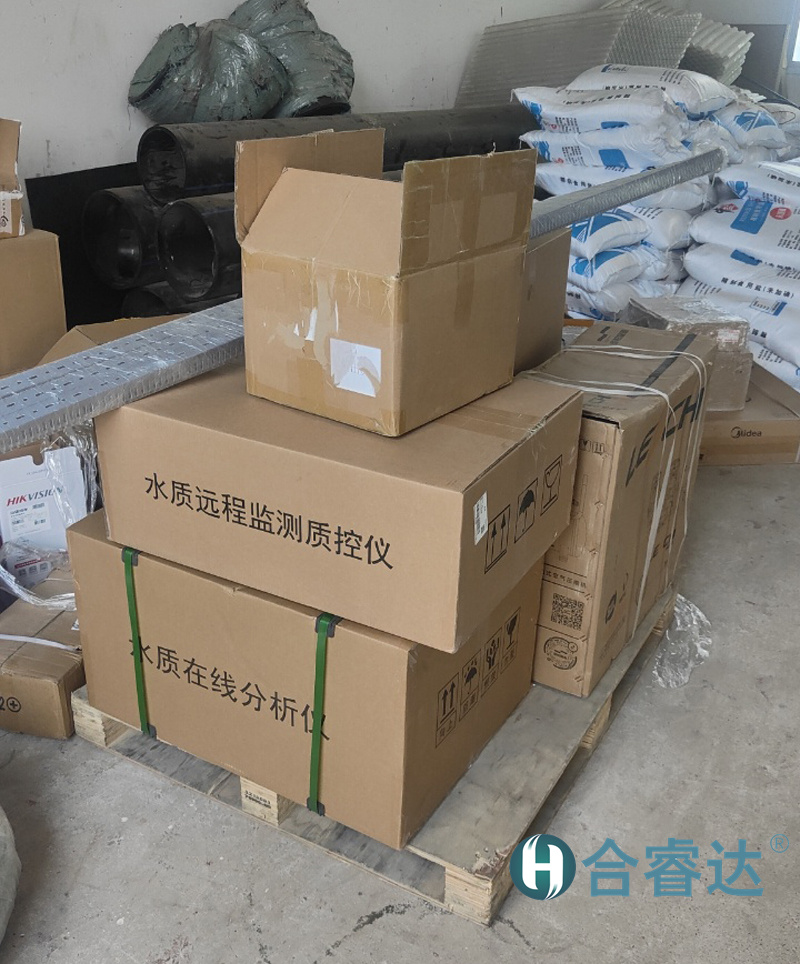

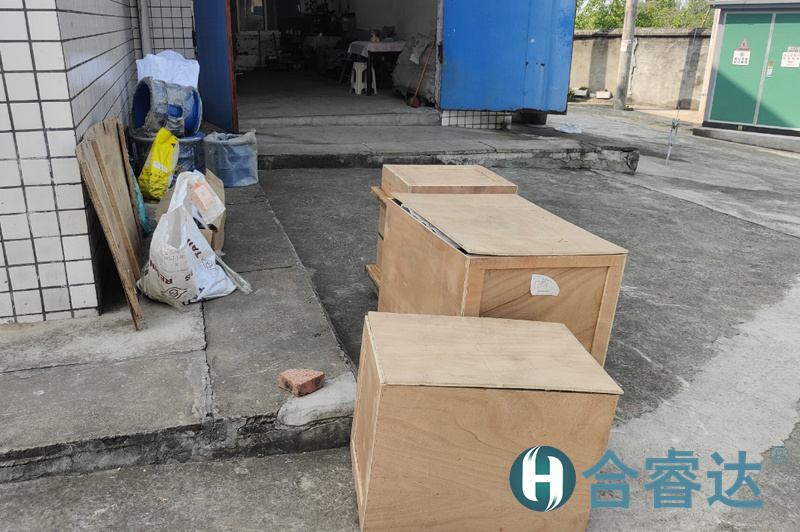

4月9日,整理已到货物合格证,准备后期资料。

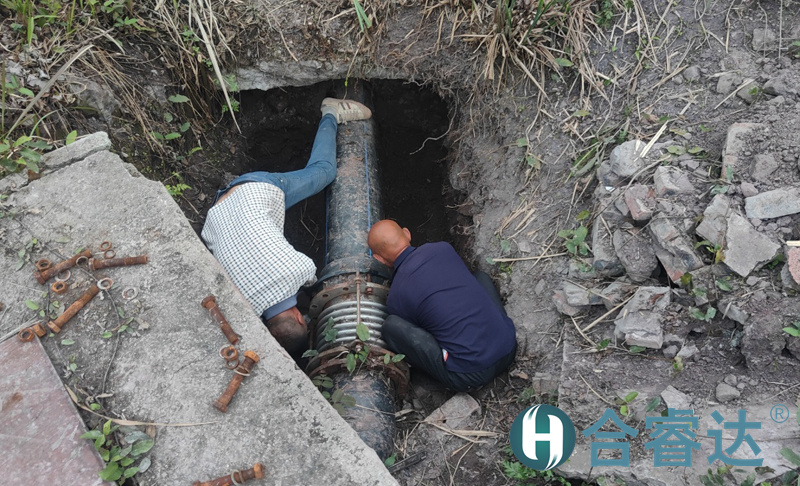

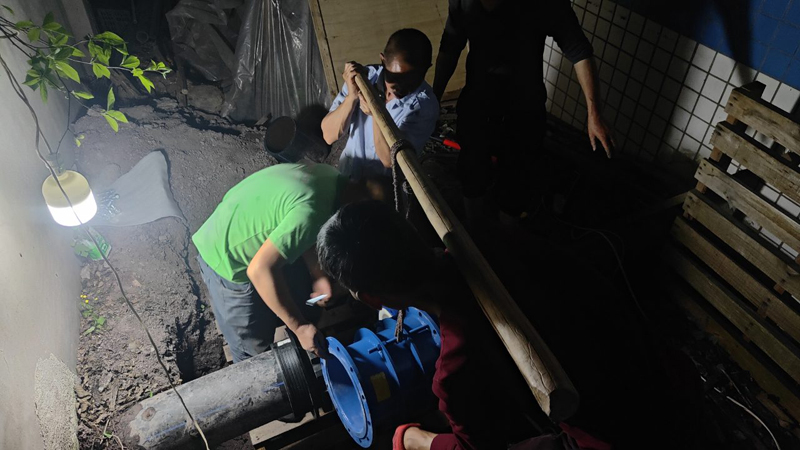

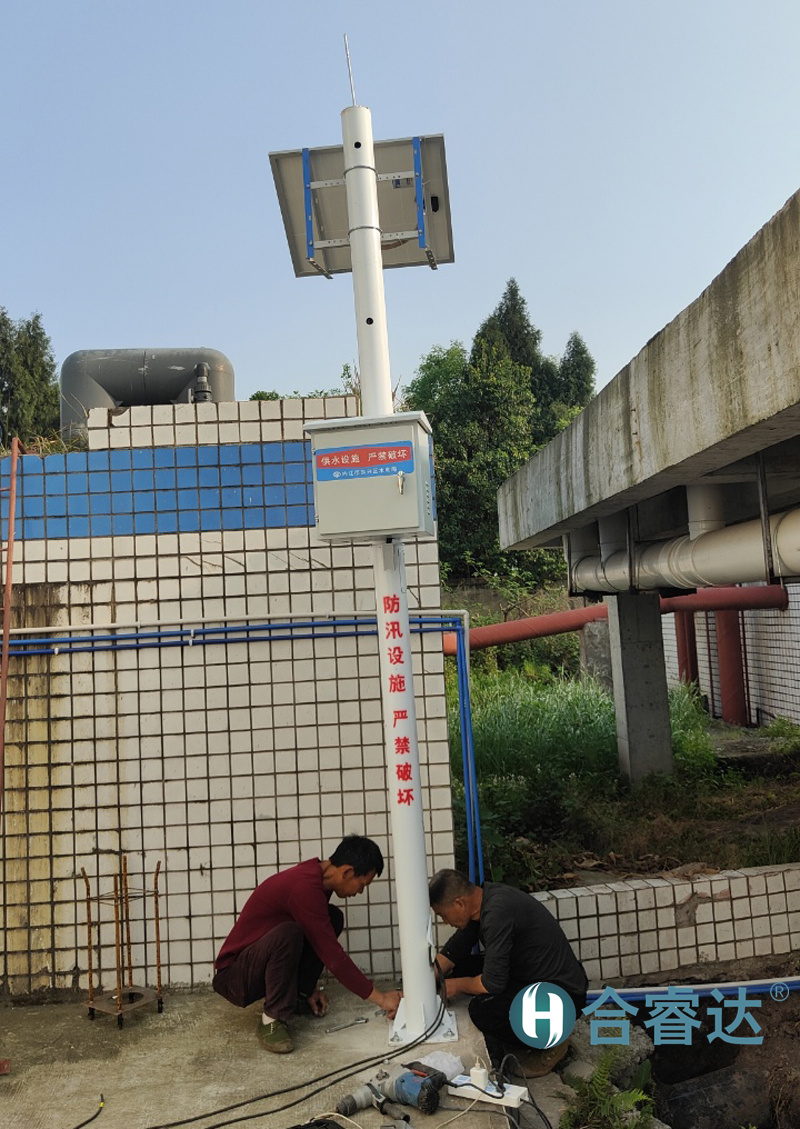

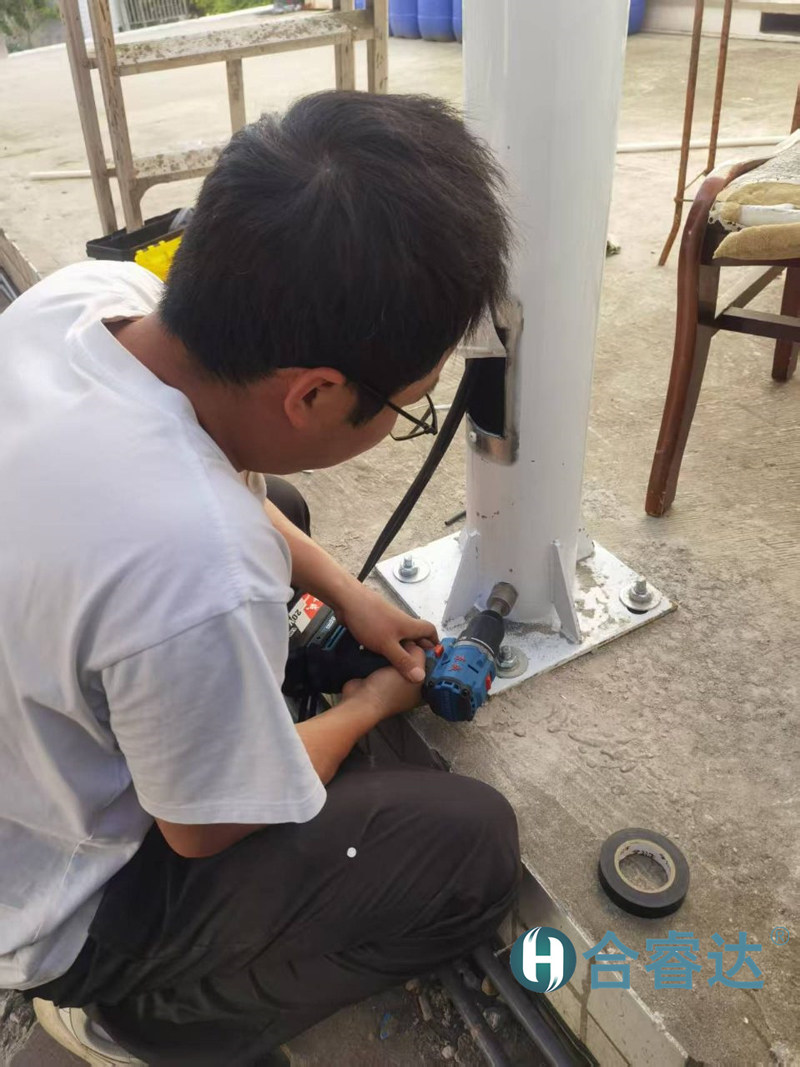

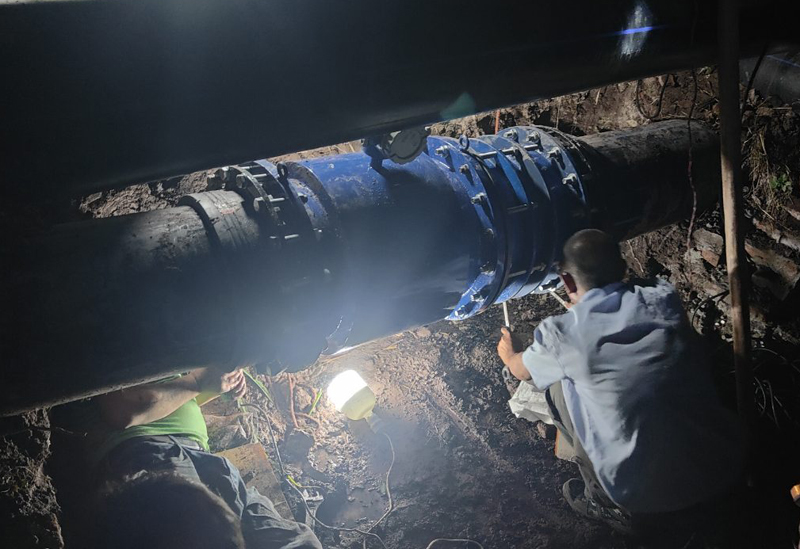

4月10-11日,安装太阳能板立柱,安装厂房网线,通宵加班安装DN250电磁流量计、DN300电磁流量计、DN300插入式流量计、DN400电磁流量计。

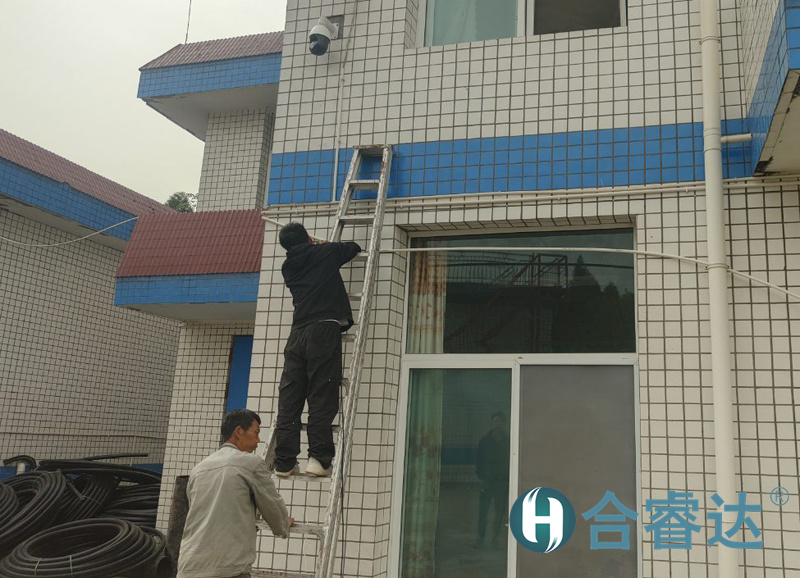

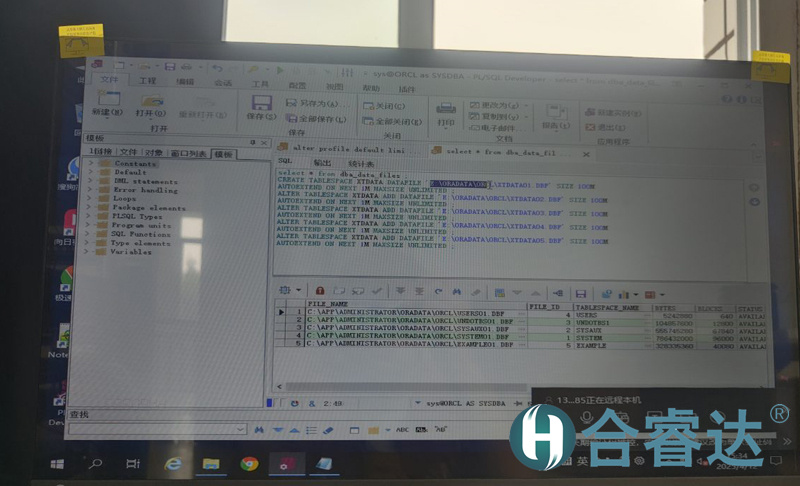

412日,开始站房水质监测系统安装, 对服务器系统进行调试,以及对厂房摄像头进行网线、电线布置。






413日,继续对服务器进行调试、装配。站房摄像头安装接线。流量计接线,RTU,电池安装等。
