四川绵阳鲁班水库信息化建设项目施工中
发表时间:2025-03-05 10:00:27

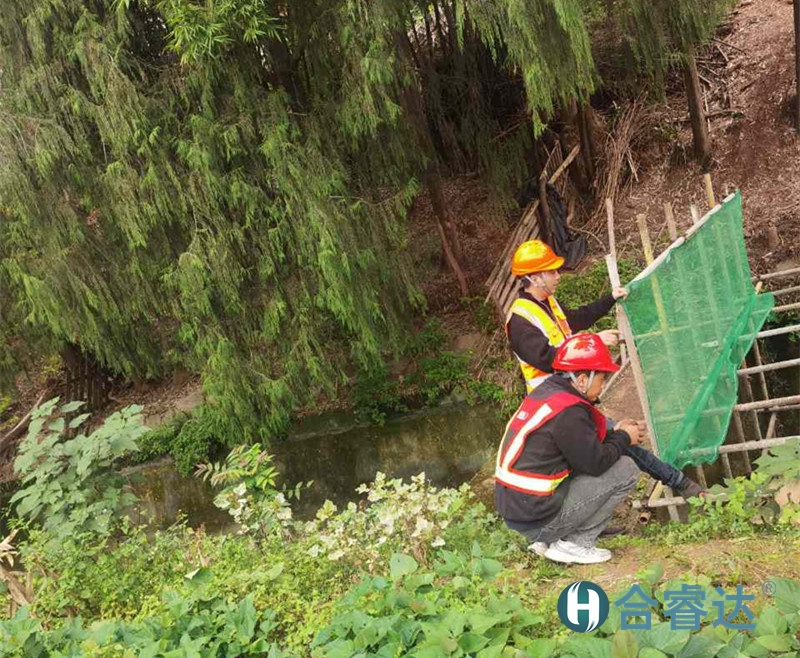

    2024年10月30日,上午,完善柏梓垭,鲁西搭架施工。柏梓垭基础土建施工,水准点基础挖掘。下午,查看水库周边5处点位计划搭架钢管,与管理单位沟通处理现场征地问题。





    11月1日,柏梓垭左岸基础继续挖掘,鲁西,鲁香水准点挖基础掘,鲁千钢桁架基础挖掘。




    11月7日,上午,验收鲁联,柏梓垭,鲁香,鲁千,鲁西干渠测流基础及水准点基础。下午,鲁联基础垫层浇筑,基础清底做预埋件安装准备,牛鼻子测流基础及水准点基础挖掘完成。





    11月14日,上午,彭总与管理站人员德阳水文局专家落实各支渠率定率问题,前往西坪处理监理提出整改问题并且落实与视频交叉工作面问题。下午,鲁联左岸基础支模预埋件验收并浇筑,鲁西基础浇筑混凝土,柏梓垭基础钢筋下料,东明尾干西坪安装预埋件。
