2024年9月22日,四川合睿达技术人员到重庆三峡水利发电水电站增设下游放水预警系统项目现场检查情况,麻柳冲水库,水位计正常通电,显示数据正常;洪溪水库现场无交换机,采购安装后调试 ;小太平水库,水位计正常通电,显示数据正常;尖山子水库,水位计正常通电,显示数据正常;双石水库,现场在更换电线立杆;罗家冲水库,水位计正常通电,显示数据正常;邱家沟水库,水位计正常通电,显示数据正常。

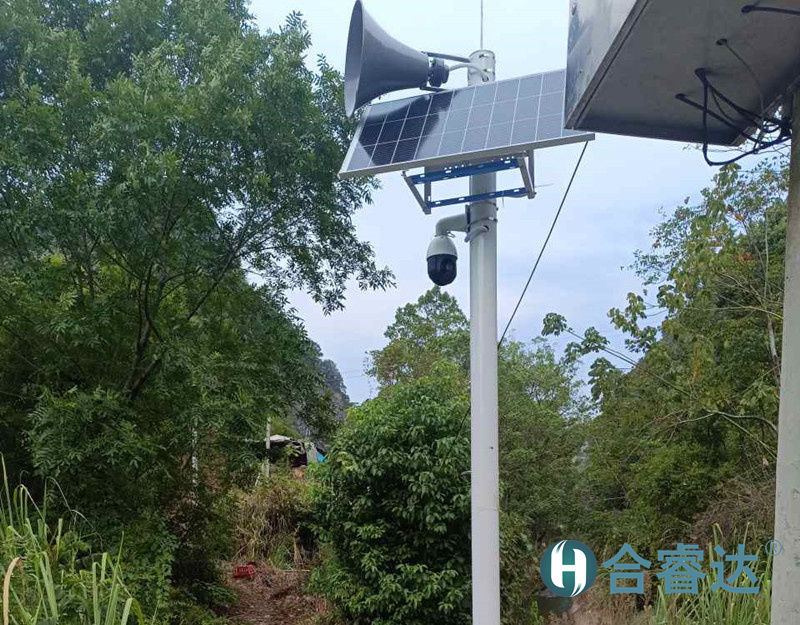

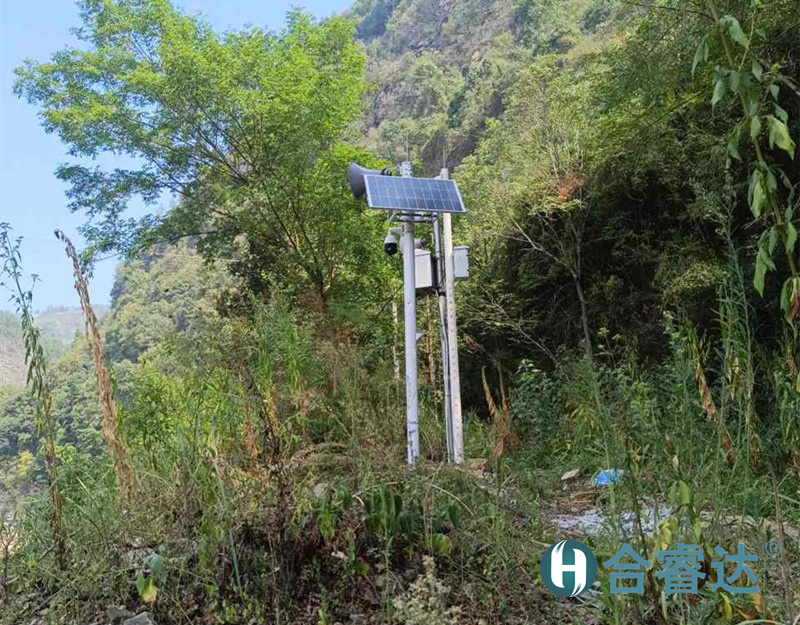

2024年9月25日,安装鱼背山电站-小社区和苦竹坝立杆太阳能板喇叭视频,由于箱拖尺寸有误无法安装机柜,机柜需要重新开孔。
安装双河电站-仓坝和青龙嘴立杆太阳能板喇叭视频,由于箱拖尺寸有误无法安装机柜,机柜需要重新开孔。
9月26日,新长滩肖水明渠、白岩、半边街立杆安装(监控、太阳能板、喇叭),开箱验收。
9月28日,新长滩大坝下游基础浇筑,立杆设备安装(太阳能板,水位球机)。
