四川雅安石棉湾坝河水电站泄洪广播预警系统建设项目施工进行中
发表时间:2024-07-17 10:00:46

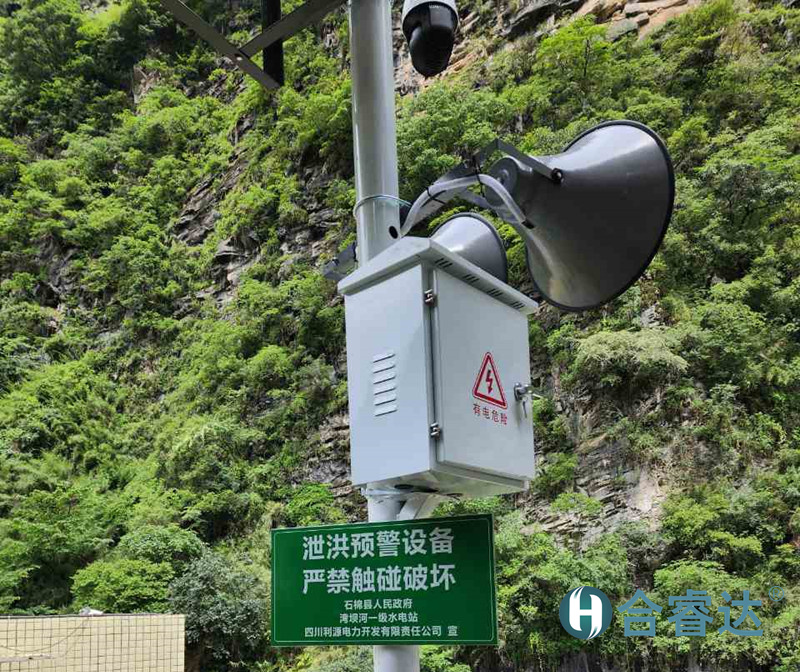

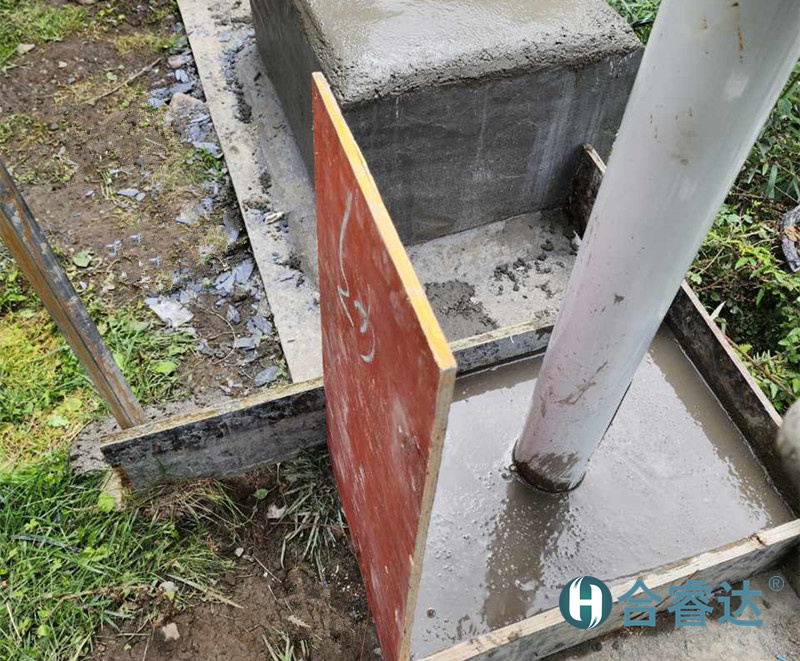

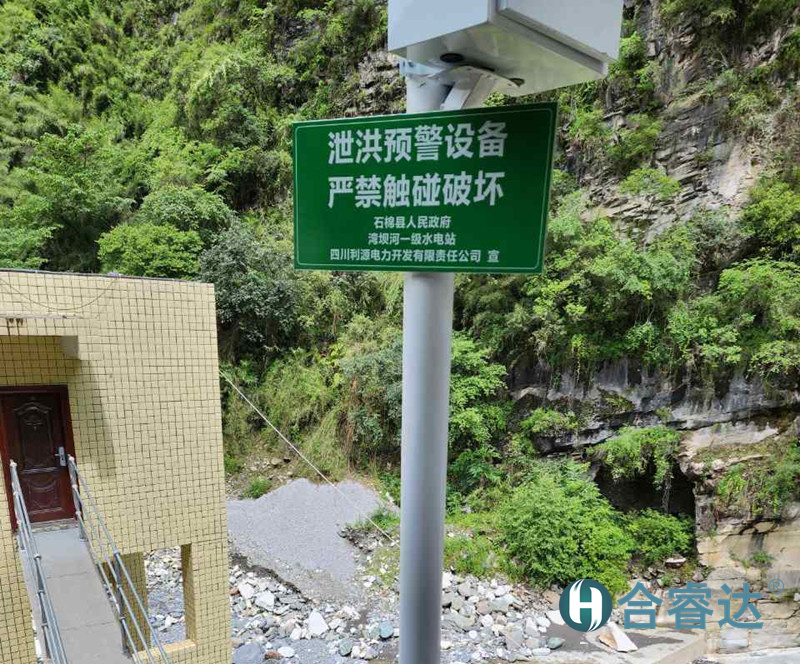

    2024年6月27日, 对立杆混凝土表面进行包裹,对电池保护基础盖板进行敷设,对设备接线,安装警示牌。

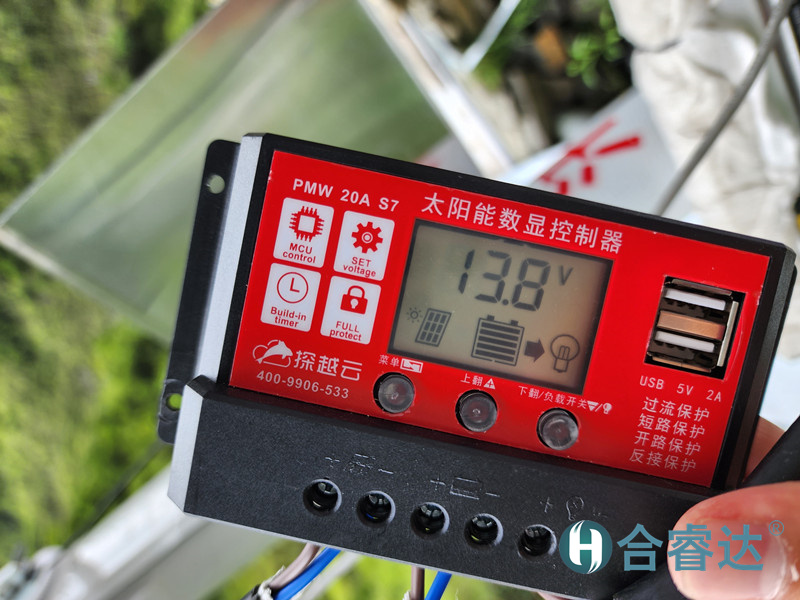

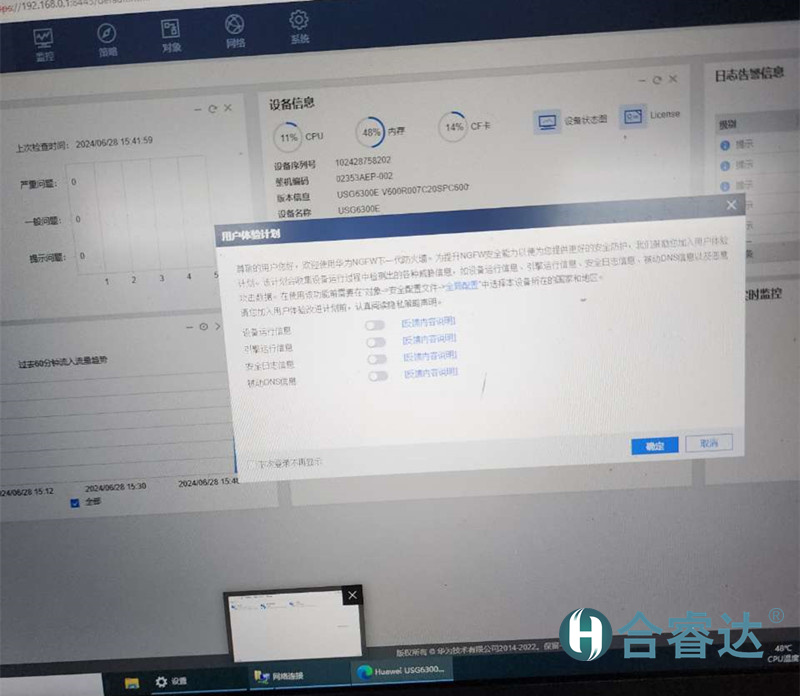

    6月28日,激活防火墙,并联系人配置防火墙。

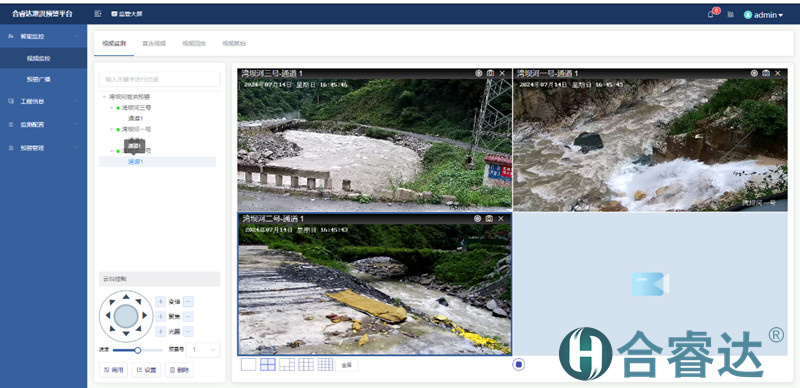

    7月3日,对站点预警广播机和视频进行配置,视频采用国标平台,后续服务器配置好之后由公司购买国标平台后继续配置。





    7月10日,下游二号点位预警广播机拆到三号点位处安装调试。

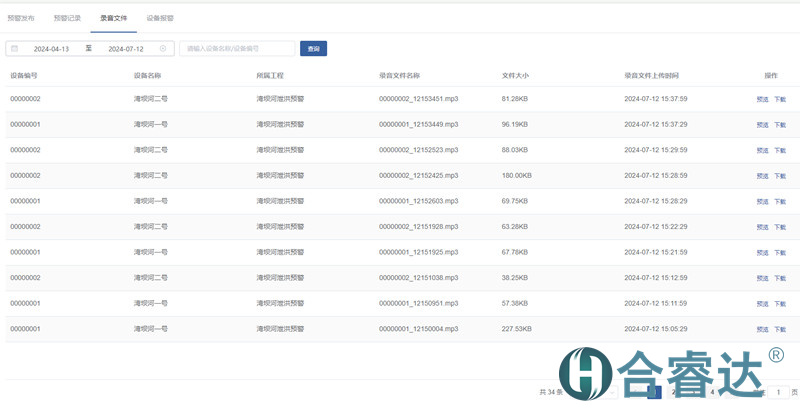

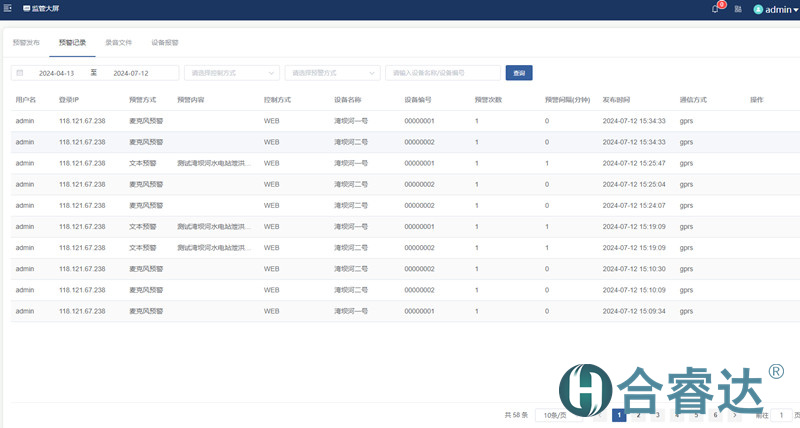

    7月11日,对三个站点进行配置,现已全部上线,还有个别录音回传和麦克风预警未回传待处理。






    7月13日,视频已正常上平台,就剩二号点位新摄像头到,然后安装。

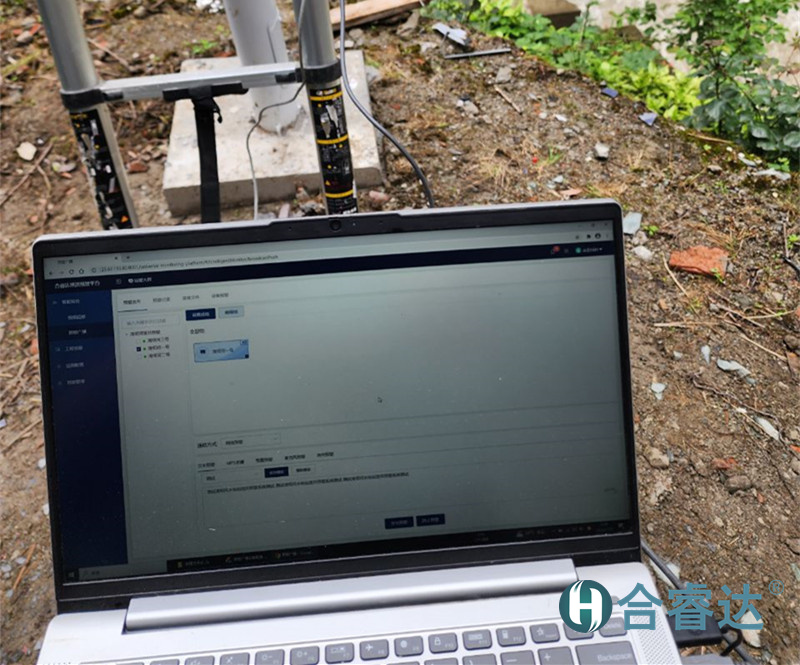

    7月14日,工作站安在大坝值班室,给值班人员教了操作流程,对电站人员进行系统操作培训。
