宜宾横江梯级水电站泄洪广播预警系统升级改造项目施工中
发表时间:2024-01-22 09:21:36

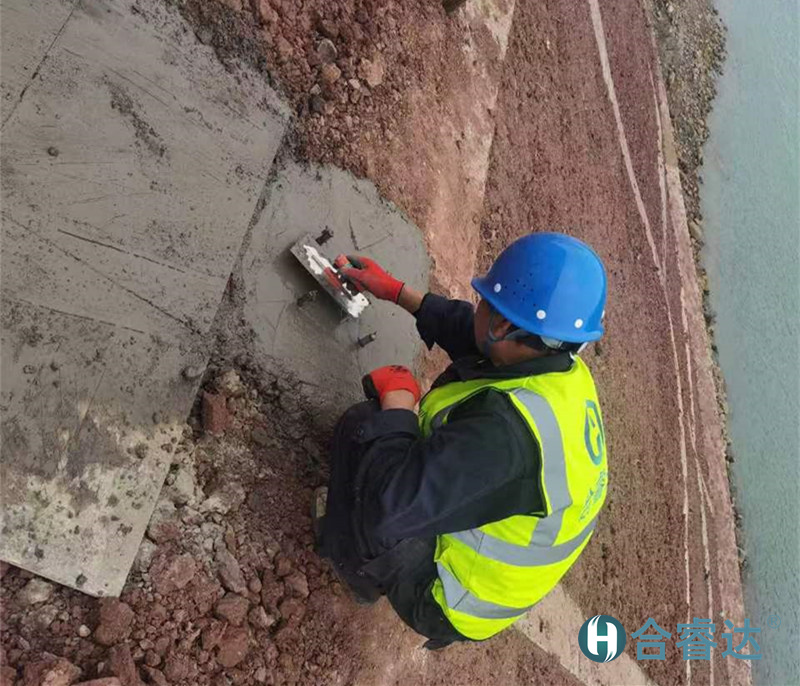

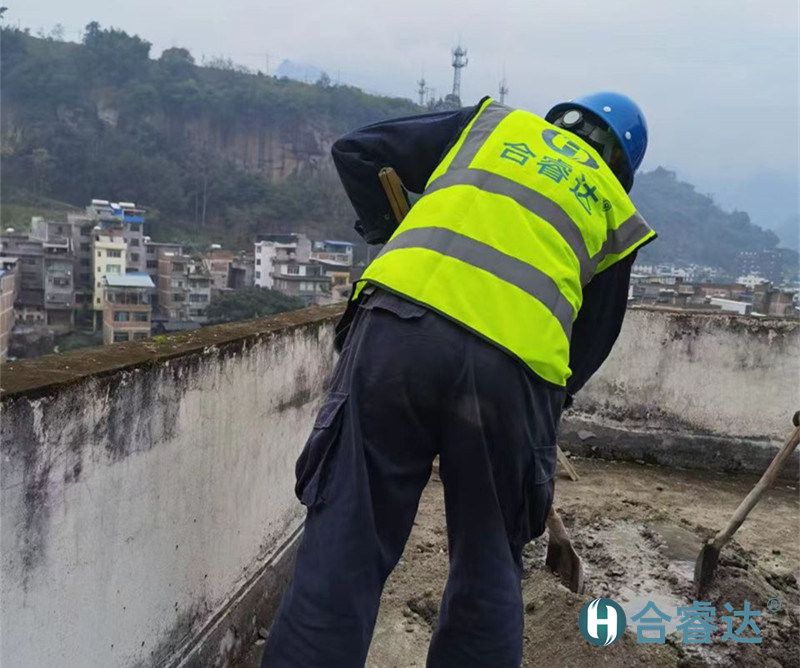

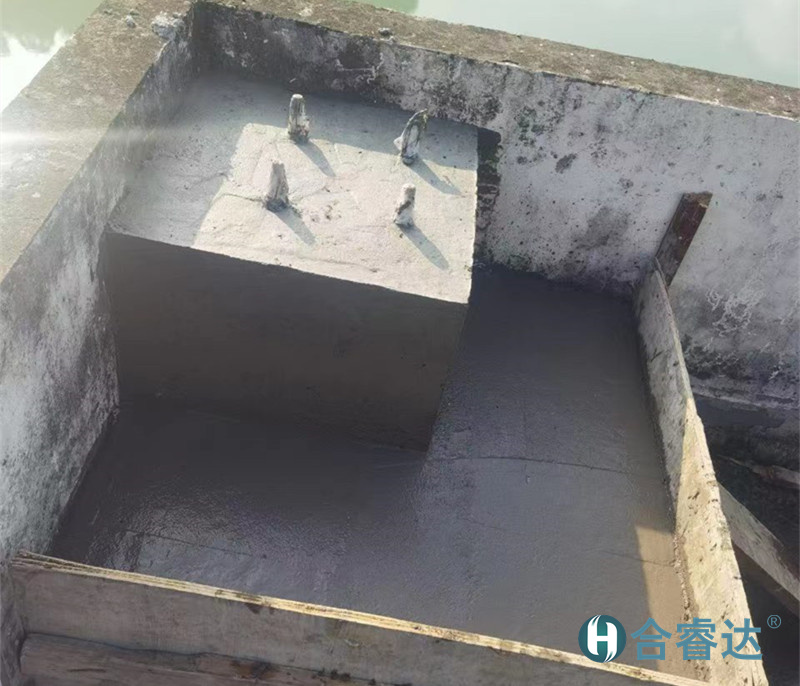

    2023年12月3日,万年桥电站2号点,3号点土建施工完成。

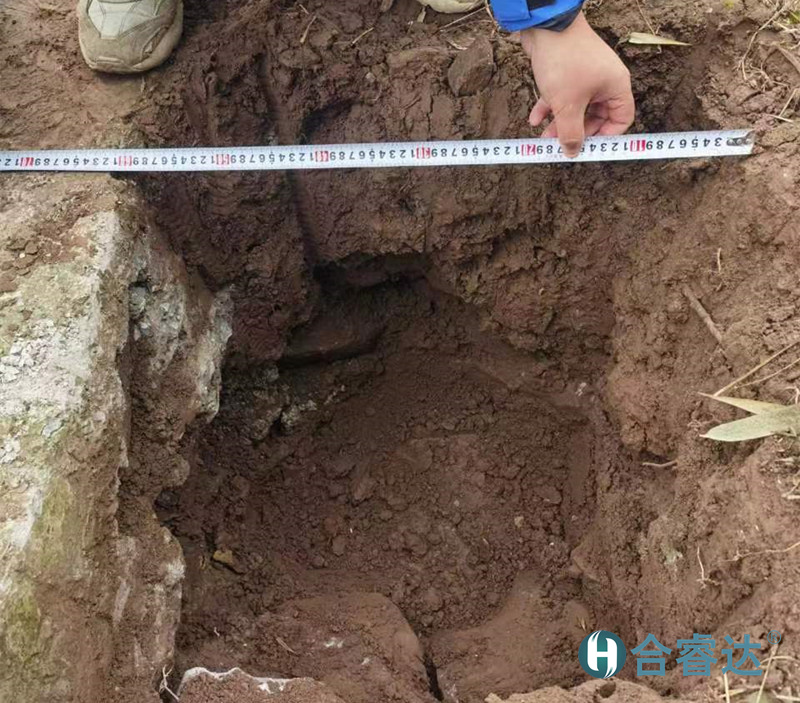

    12月4日,万年桥电站2号点加固处理完成,撒鱼沱电站进场土建施工完成1号,3号点位。





    12月5日,张窝电站2号,3号点位土建时候完成。

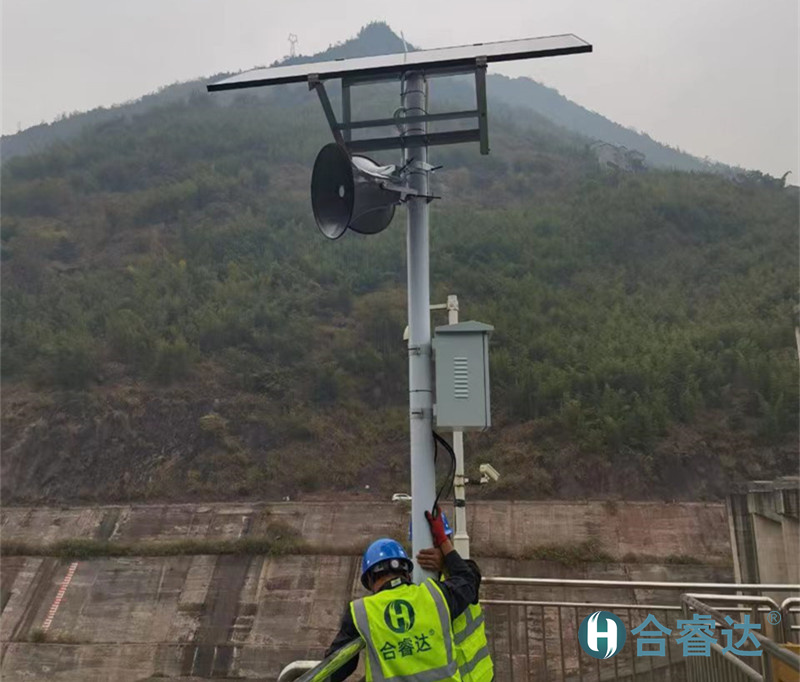

    12月6日,大鱼孔电站2号,3号点位土建施工完成。




    12月7日,燕子坡电站2号,3号点位土建施工完成。

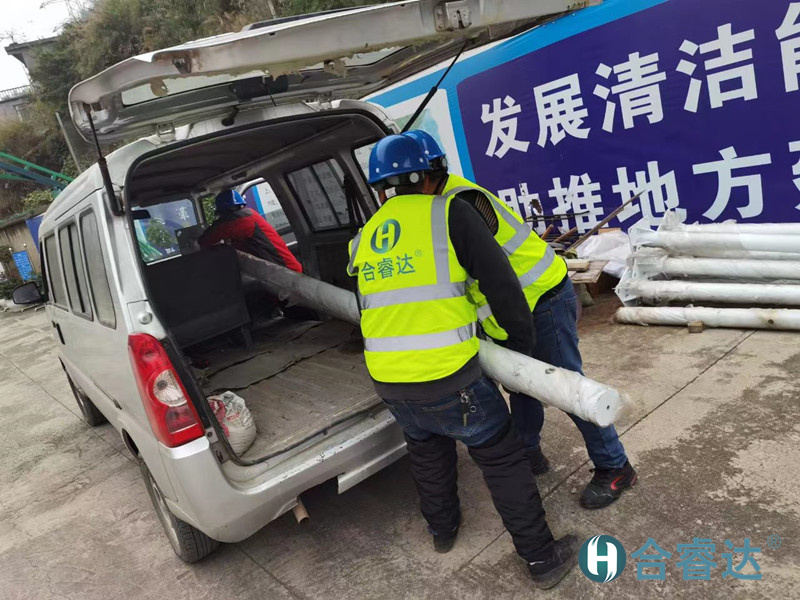

    12月9日,转运大鱼孔,燕子坡电站立杆与设备。

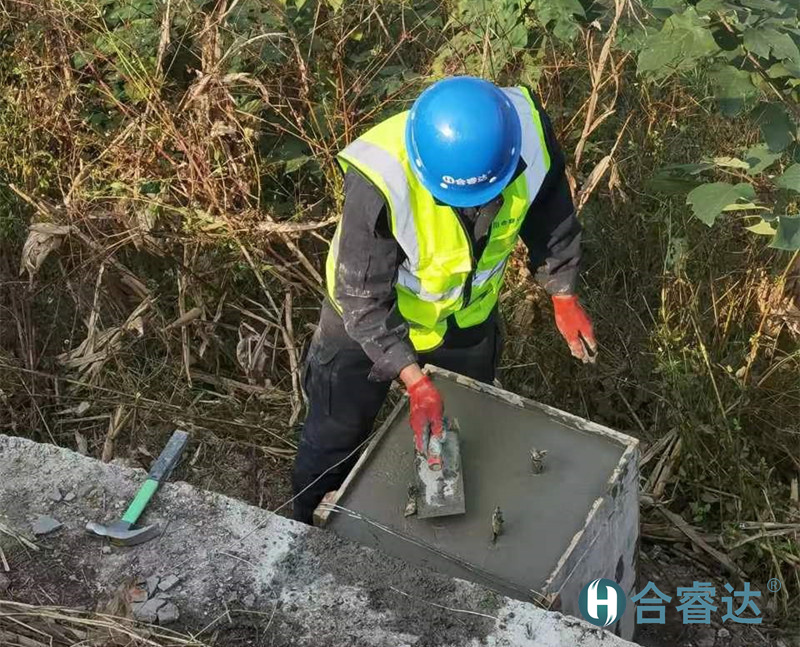

    12月14号,制作万年桥坝顶点位电池预制板,组装预警设备。
